CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

输入工程量

工程量既可以在双代号网络图下方的“工作信息”面板中逐项输入,也可以切换到表格状态,集中录入多项工作的工程量信息。

第一步:显示底部面板

在主窗口右侧工具栏中,单击下图箭头所指的显示下面板按钮,展开窗口下方的信息面板。

单击主窗口右侧的显示下面板按钮

第二步:找到“项目信息”和“工作信息”

底部面板展开后,左侧可以看到“项目信息”和“工作信息”两个选项。下图显示的是“项目信息”页面,包含面板大小、显示比例和项目起止时间等信息。

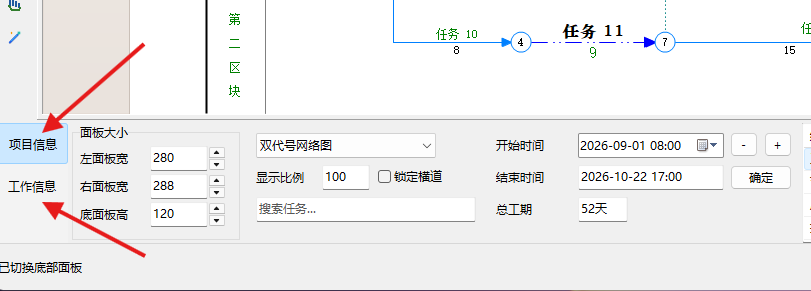

底部面板左侧的项目信息和工作信息选项

第三步:切换到“工作信息”

单击底部面板左侧的“工作信息”。面板会显示当前所选工作的工程量总量、实际用量、每天用量、每天计划量、单价和单位等信息。

这里显示的是当前工作的数据。需要查看另一项工作时,先在图中单击对应的工作。

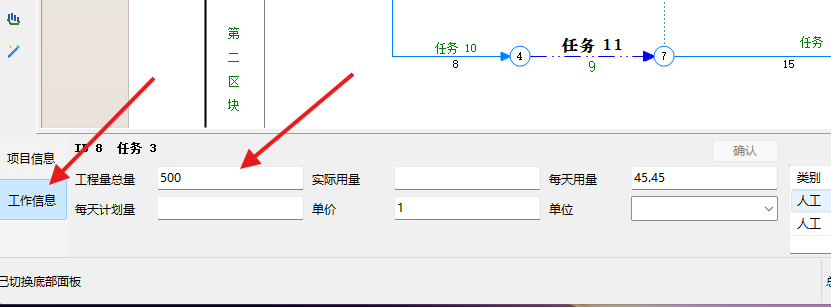

工作信息面板中显示当前工作的工程量等数据

第四步:选择工作,输入工程量并确认

  1. 在双代号网络图中,单击需要录入工程量的工作箭线。
  2. 核对底部“工作信息”面板中的工作名称,确认选中了需要编辑的工作。
  3. 在“工程量总量”中输入数值,并按需要填写单位、单价等信息。下图以输入工程量总量 800 为例。
  4. 单击面板中的“确认”按钮,提交当前工作的输入。
  5. 继续录入其他工作时,先选择另一项工作,再输入数据并单击“确认”。

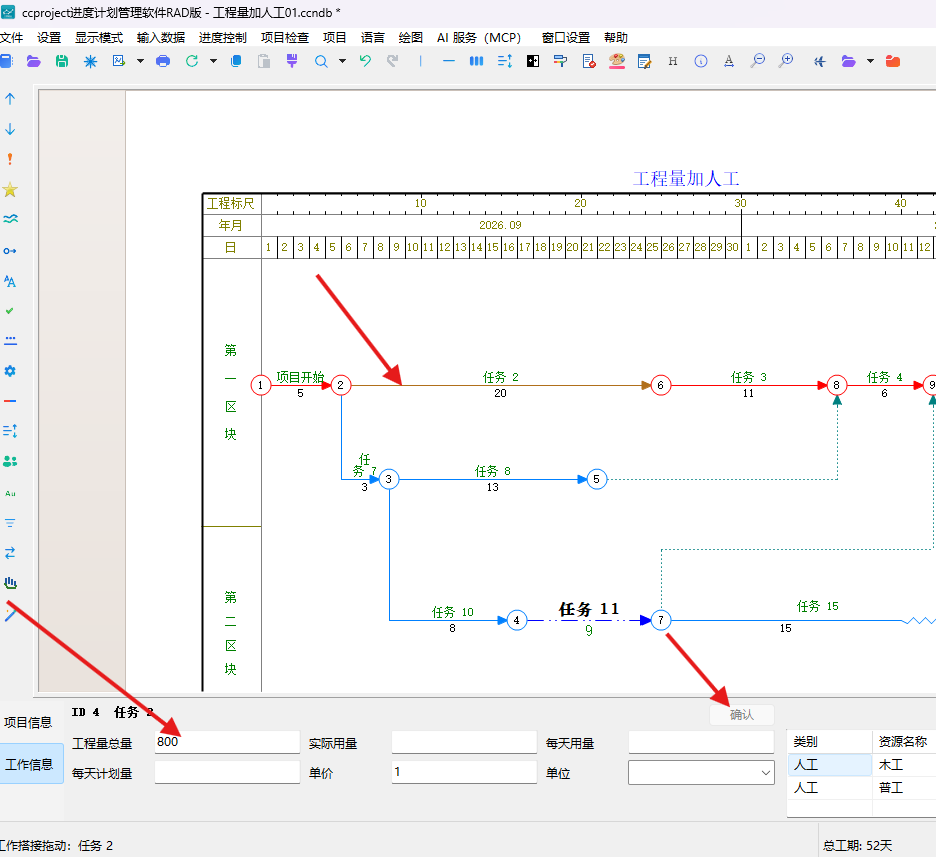

选中双代号网络图中的工作,输入工程量总量后单击确认

第五步:切换到表格状态

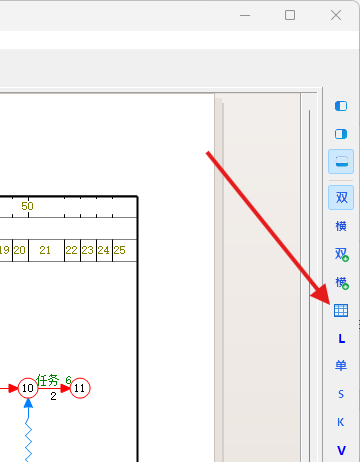

如果需要集中录入多项工作的工程量,可以使用表格形式。单击主窗口右侧的“表格”按钮,切换到工作表格。

单击主窗口右侧的表格按钮

第六步:在表格中集中输入工程量

在表格左侧选择工程量输入列,使表格显示“单位”“单价”“工程量总量”和“工程量日均量”等列。

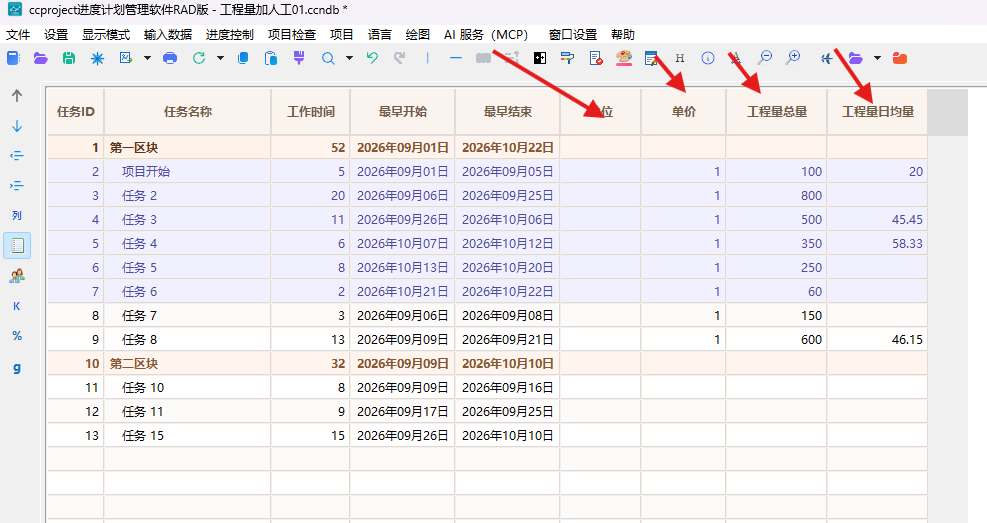

找到需要编辑的工作行,在对应单元格中输入工程量信息,然后逐行录入其他工作。这样可以集中查看和填写多项工作的数据,不必在网络图中逐个切换。

录入时注意核对工作名称,确保数值和单位填写在正确的工作行。

表格中按工作行录入单位、单价、工程量总量和工程量日均量

第七步:用左侧按钮切换其他输入内容

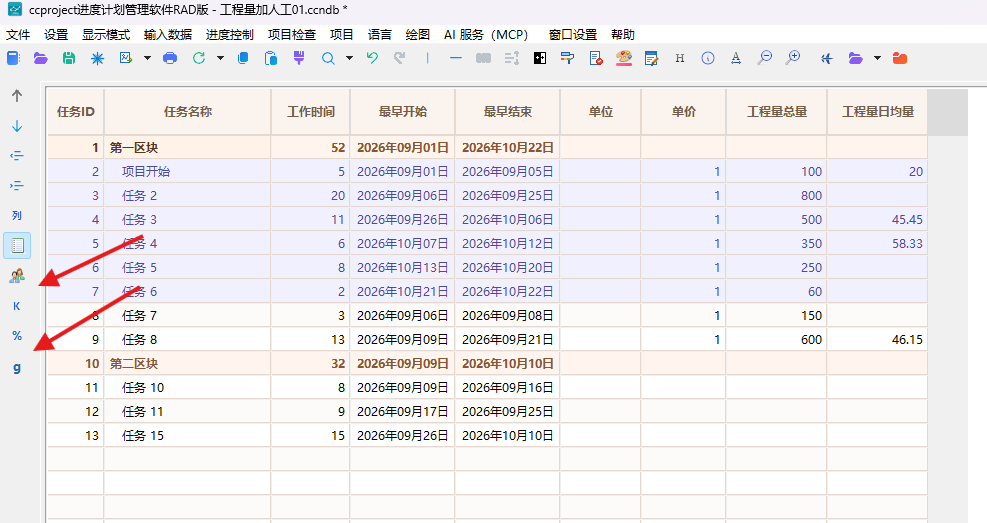

表格左侧的工具栏可以切换不同的输入列。除了工程量,还可以切换到资源、里程数、完成百分比等信息,根据需要在相应工作行中录入。

使用表格左侧的按钮切换工程量、资源、里程数和完成百分比等输入列
