CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

设置关键工作显示方式

“显示规则”用于设置重点延长、节点编号、次关键线路、跨假期箭线、工作名称、提醒和工期数字等显示规则。

第 1 步:进入双代号网络图

单击右侧“**双**”按钮,进入双代号网络图。

进入双代号网络图

第 2 步:打开“显示规则”

单击左侧工具栏中的“**显示规则**”按钮。

打开显示规则

第 3 步:选择规则标签

窗口顶部显示“重点延长、节点编号、次关键线路、跨假期箭线、工作名称显示、提醒、显示工期”等标签。先选择需要修改的标签。

选择显示规则标签

第 4 步:设置规则

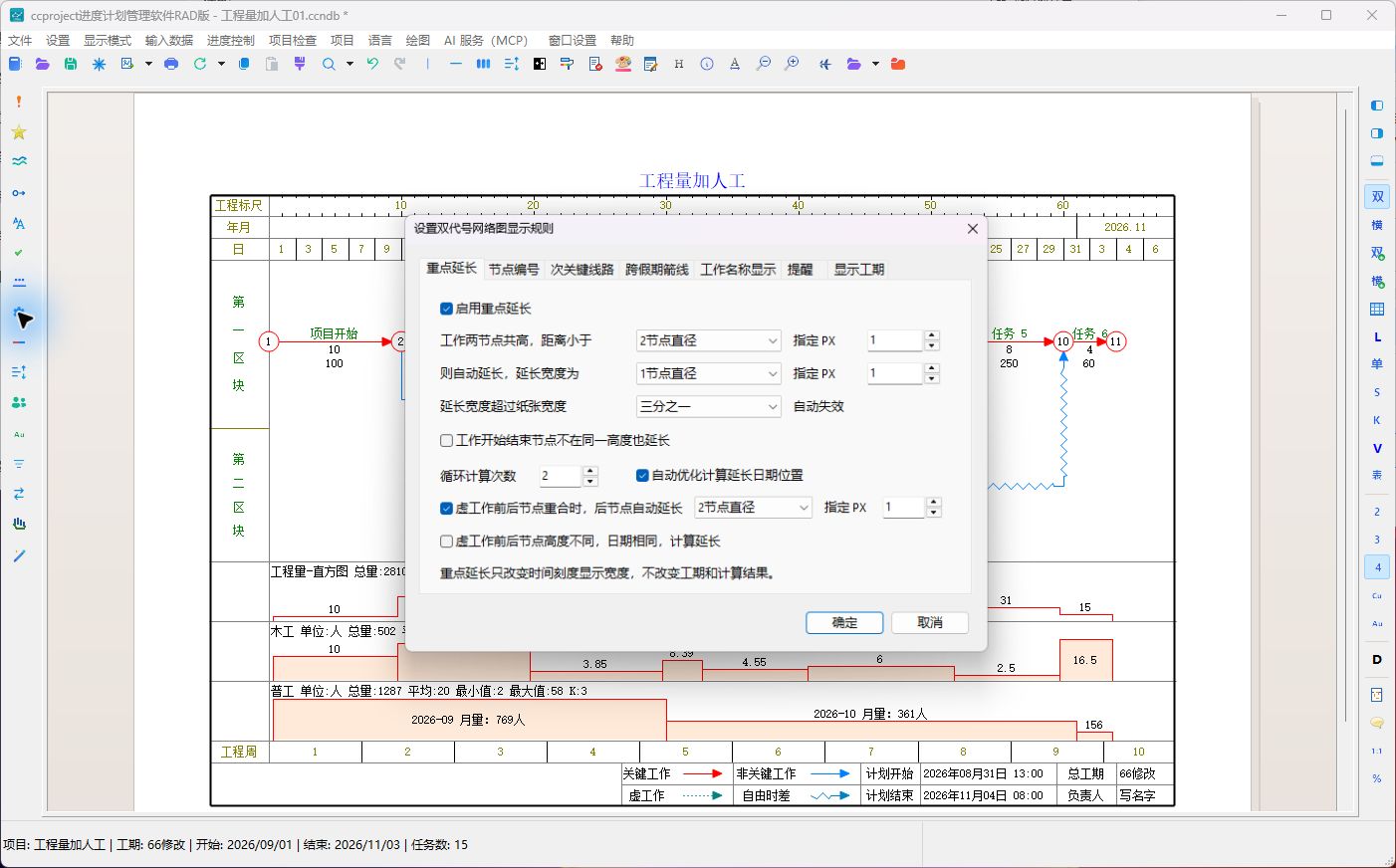

只修改确实需要的选项。以“重点延长”为例,可以控制是否启用、节点距离触发条件、延长宽度和循环计算次数。设置内容只改变图面显示时,不会改变工作的工期和逻辑关系。

设置重点延长规则

第 5 步:确定并检查图面

单击“确定”,检查关键线路、节点编号、名称和工期是否按照预期显示。文字或节点仍然重叠时,可继续使用自动排版或手工调整位置。

检查显示规则结果

注意事项

  • 不理解的选项先保留默认值,每次只改一类规则,便于比较效果。
  • “重点延长”只改变日期刻度显示宽度,不改变实际工期和计算结果。
  • 修改后应检查关键线路颜色、节点编号和箭线方向是否清楚。
