如何发布新基准并进入下一轮 PDCA

已审批 R 可以发布为 B1、B2 等新控制基准。旧基准不会覆盖;上一执行批次中已经确认的事实,可以准确承接到新基准下的下一 E。

本例把已审批 R01 发布为 B1,再从 B0 下的 E02 承接建立 B1 下的 E03。

发布前检查

  • R01 状态为“已审批”,来源为 B0+E02+F02。
  • F-R 对比已确认:F02 完成 2026-07-06,R01 完成 2026-07-01。
  • R01 来源的 B0 仍是当前控制基准;如果已经发布了其他新基准,旧来源 R 不能再次作为当前方案发布。
  • 方案、关键线路、日历、限制条件和已发生事实都已经核对。

从 R01 发布 B1

  1. 单击“项目检查 → 调整优化”。
  2. 选择已审批 R01。
  3. 单击“发布新基准”。
  4. 在确认提示中选择 Yes;选择 No 则取消,R01 保持已审批。

发布成功后软件建立只读 B1,并在主窗口显示 [B1 控制基准 B1 - 历史只读]。R01、B0、E02、F02 都继续保留。

发布后的承接提示

软件会询问是否立即进入执行跟踪,从 E02 承接实际数据并建立新基准执行批次。

按钮功能
Yes打开执行跟踪并定位来源 E02,准备跨基准承接。
No暂不打开;B1 已经发布,以后仍可手动进入执行跟踪。

选择 Yes 只是打开和定位窗口,不会立即生成 E03。还需要核对来源后单击“承接到新基准”。

从E02准备承接到B1

承接到新基准

  1. 在执行跟踪中选择已确认 E02。
  2. 核对 E02 绑定 B0、来源 E01,并已有 F02。
  3. 设置晚于 E02 的新数据日期;本例建立时采用 2026-08-02。
  4. 单击“承接到新基准”。
  5. 软件建立 E03:控制基准 B1,来源 E02,工作数 15,状态草稿,当前为“是”。

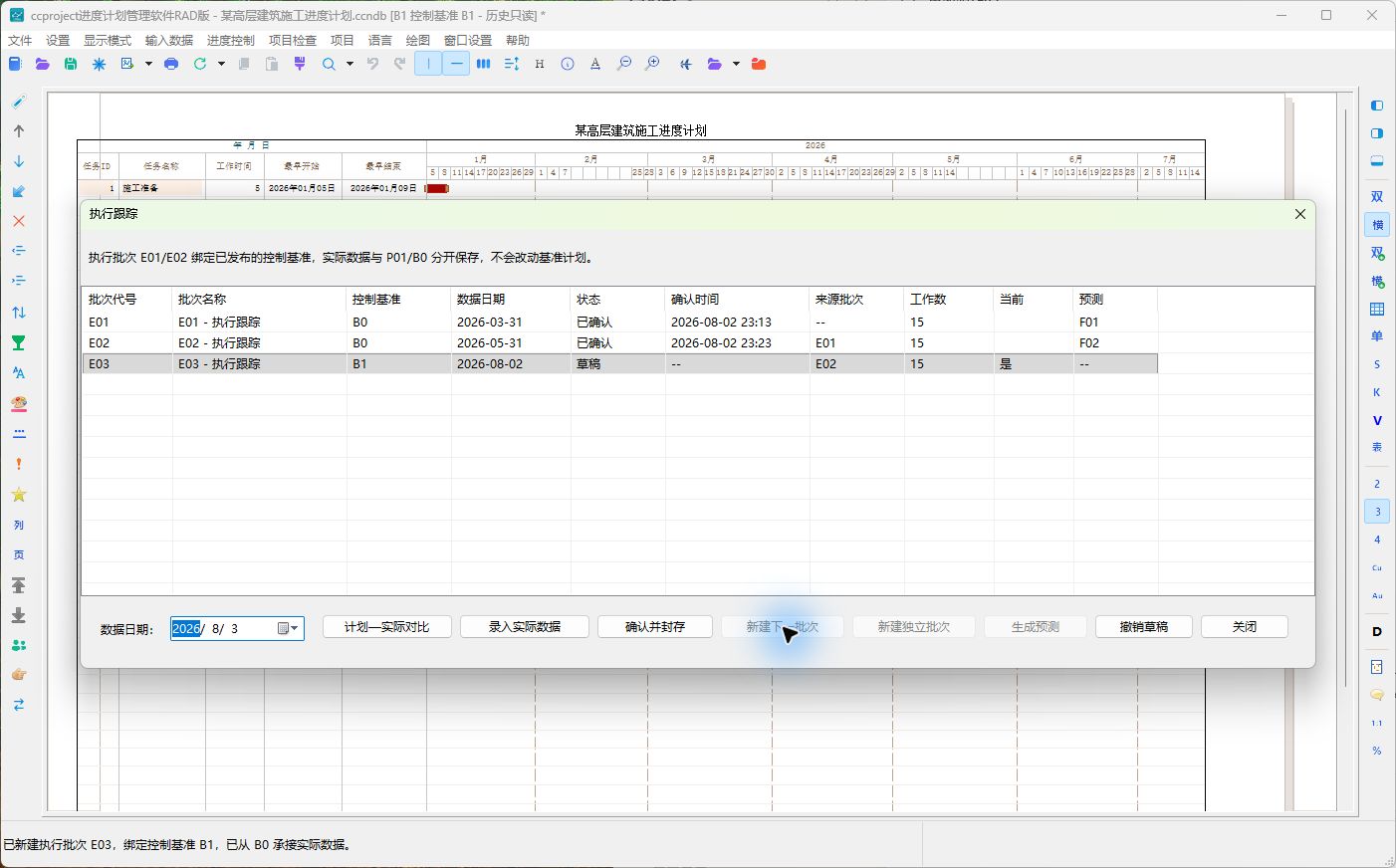

B1下新建的E03

列表同时保留:

  • E01:B0 下的已确认历史批次,预测 F01。
  • E02:B0 下的已确认批次,来源 E01,预测 F02。
  • E03:B1 下的当前草稿,来源 E02,尚未生成预测。

跨基准承接会复制 E02 已确认的实际事实,但以后在 E03 中填写的新情况不会回写 E02。对同一个新基准和来源,承接只能正确执行一次,避免重复建立相同事实链。

新一轮执行跟踪按钮

按钮功能
计划—实际对比 / B/E/F 对比根据所选 E 自己绑定的 B 比较;E03 使用 B1。
录入实际数据 / 查看实际数据E03 草稿可录入;E01/E02 已确认只读。
确认并封存校验并锁定 E03。
新建下一批次E03 封存后,在 B1 下继续建立后续批次。
承接到新基准仅在基准更新且存在合格来源 E 时显示。
新建独立批次只有当前基准没有必须承接的执行链时才可用。
生成预测 / 查看预测E03 封存后生成下一 F;历史 E 可查看已有 F。
撤销草稿删除误建的 E03 草稿,不影响 B1 和历史批次。
关闭关闭执行跟踪。

查看 B0 和 B1 历史

单击“项目检查 → 计划版本管理”。

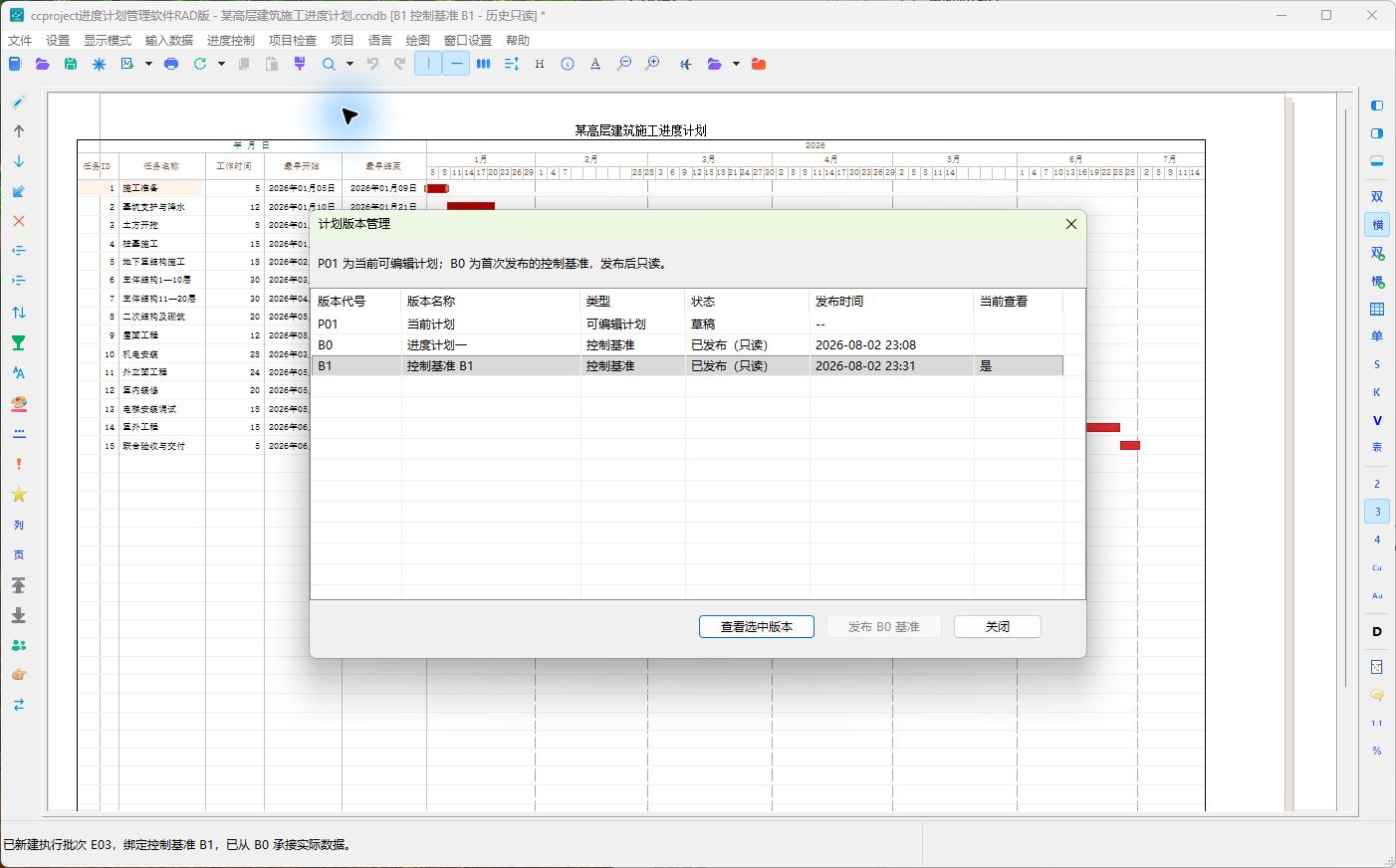

P01、B0和B1版本历史

版本列表中 P01 仍是可编辑计划;B0、B1 均为“已发布(只读)”,各自保留发布时间;B1 当前查看为“是”。

按钮功能
查看选中版本在 P01、B0、B1 之间切换;B0/B1 始终只读。
发布 B0 基准只用于首次从 P01 建立 B0;已有 B0 后禁用,不能用来建立 B1。
关闭关闭版本管理,保留当前查看版本。

完整闭环

  1. P01 发布 B0。
  2. B0 下完成 E01→F01、E02→F02。
  3. 需要时生成 A01;需要调整时建立 R01。
  4. 审批 R01,发布 B1。
  5. 从 E02 跨基准承接 E03。
  6. 在 B1 下继续 E03→F03→A02/R02→B2。

操作后检查

  1. B0、B1 是否同时存在且只读。
  2. E03 是否绑定 B1、来源 E02、状态草稿。
  3. E02 的已确认实际事实是否在 E03 中保留。
  4. E01/E02/F01/F02/A01/R01 是否仍可追溯。
  5. 后续对 E03 的录入、封存和预测是否使用 B1,而不是 B0。

常见问题

“发布新基准”不能单击

只有来源于当前控制基准的已审批 R 才能发布。先保存、计算、比较和审批草稿方案。

选择 Yes 后为什么没有 E03

Yes 只打开执行跟踪。选择 E02、设置新数据日期,再单击“承接到新基准”。

能否覆盖旧 B0

不能。B1 作为新编号另行保存;保留旧 B0 是追溯计划变更的基本要求。
