CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

资源优化窗口

“资源优化”在不破坏既定限制的前提下,尝试调整可移动工作的时间,减少资源超限。使用前必须先给工作分配资源,并设置资源容量;没有容量数据时,窗口会显示“资源优化尚未启用”或“分时容量:0 段”。

使用前先在资源库维护资源,为工作分配资源用量,并准备各时段的资源容量。没有资源和容量数据时,不能得到有效优化结果。

操作步骤

第一步:打开资源优化

单击主窗口“项目检查”,在下拉菜单中选择“资源优化”。

在项目检查菜单中选择资源优化

第二步:认识三个结果标签

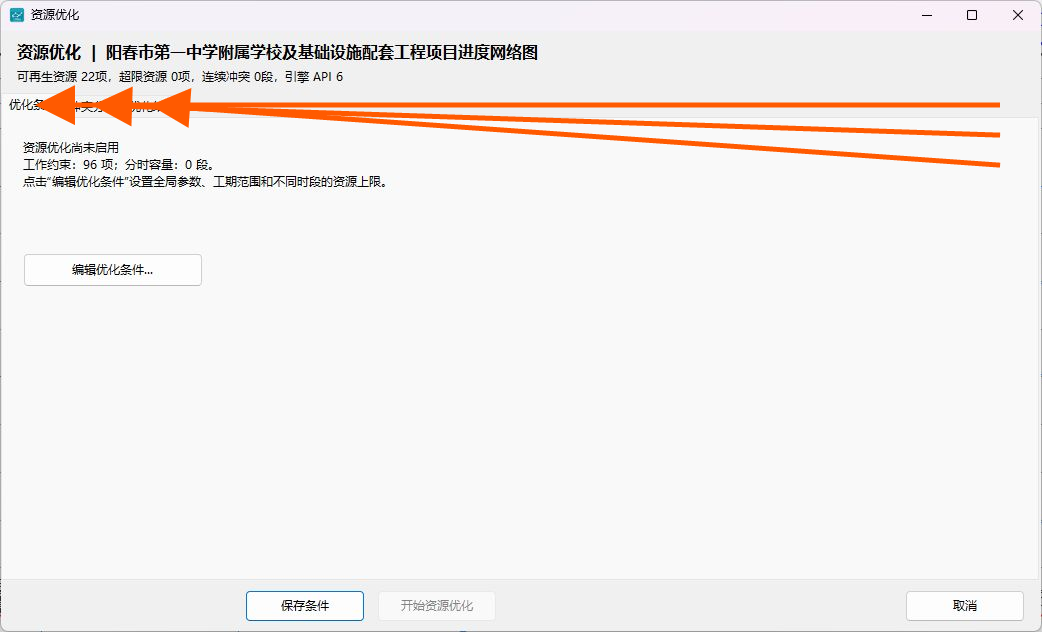

主窗口上方依次是“优化条件”“冲突分析”和“优化结果”。先在“优化条件”查看当前资源和冲突概况。

认识资源优化三个标签

第三步:打开优化条件

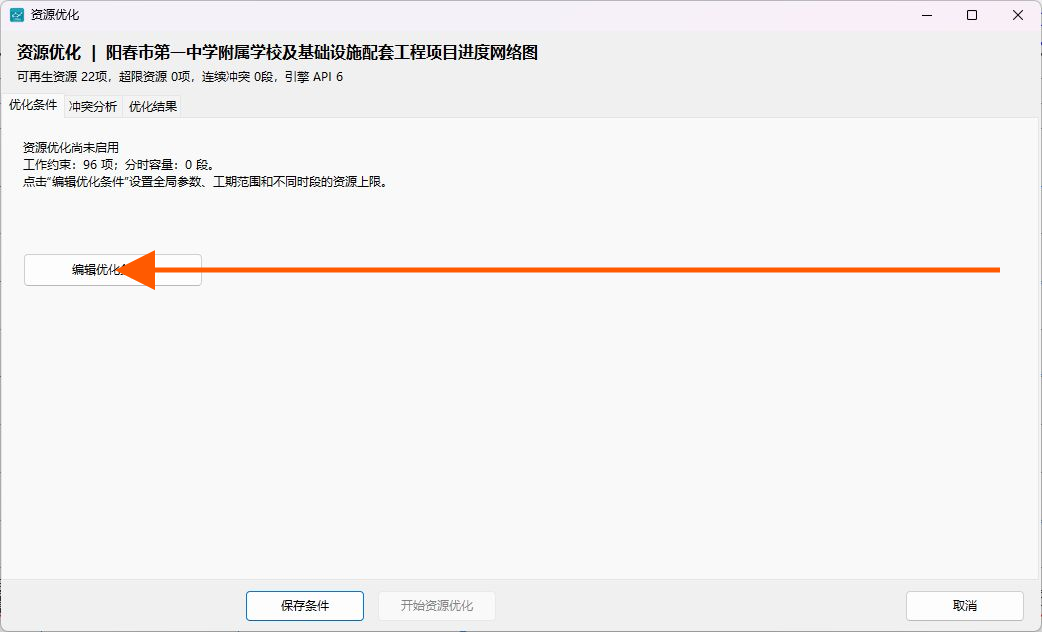

单击“编辑优化条件...”,进入资源优化条件窗口。

单击编辑优化条件

全局设置

第四步:启用资源优化

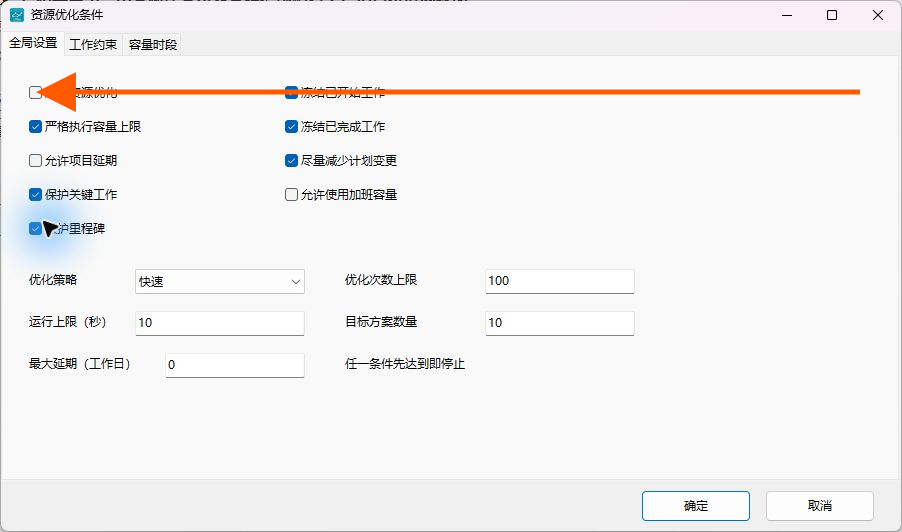

在“全局设置”标签勾选“启用资源优化”。这是资源优化的总开关。

启用资源优化总开关

第五步:设置保护和延期规则

根据项目要求设置“严格执行容量上限”“允许项目延期”“保护关键工作”“保护里程碑”“冻结已开始工作”“冻结已完成工作”和“尽量减少计划变更”。

设置资源优化保护和延期规则

第六步:设置优化范围

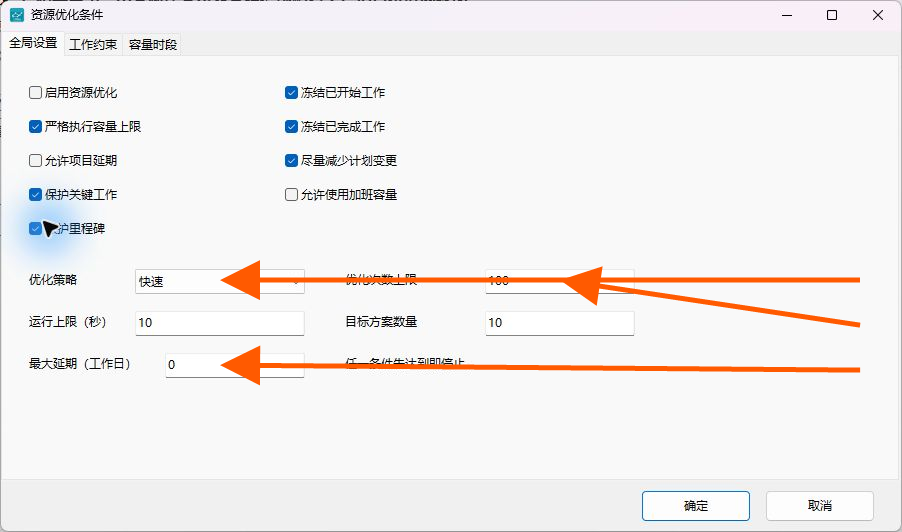

选择优化策略,并设置优化次数上限、运行时间、目标方案数量和最大延期。项目较大时可先用较小范围试算。

设置优化策略次数和最大延期

工作约束

第七步:进入工作约束

单击“工作约束”标签。

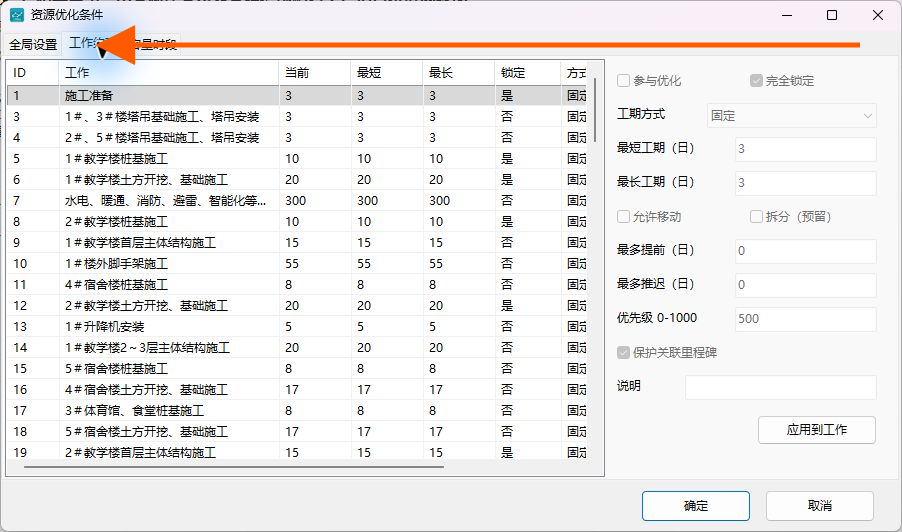

切换到工作约束标签

第八步:选择工作

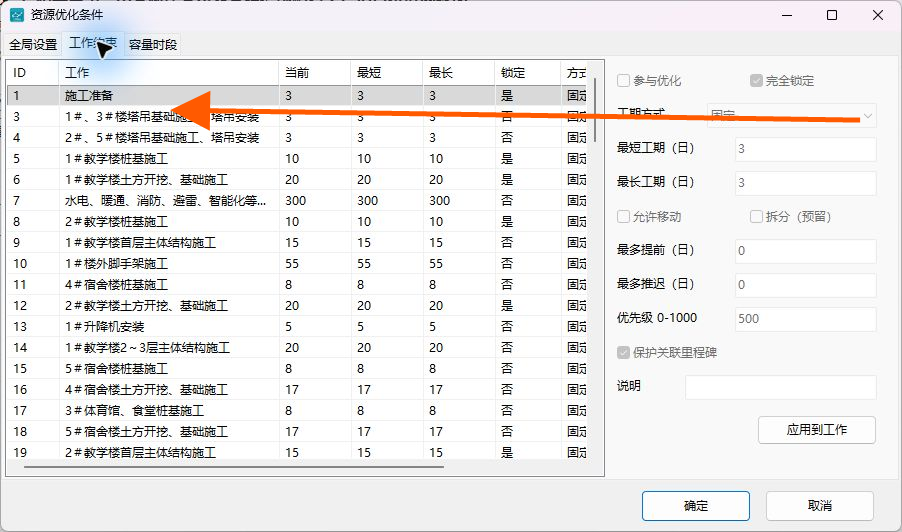

在左侧表格中单击需要设置的工作。右侧会显示该工作的优化约束。

在工作列表中选择工作

第九步:设置工作调整范围

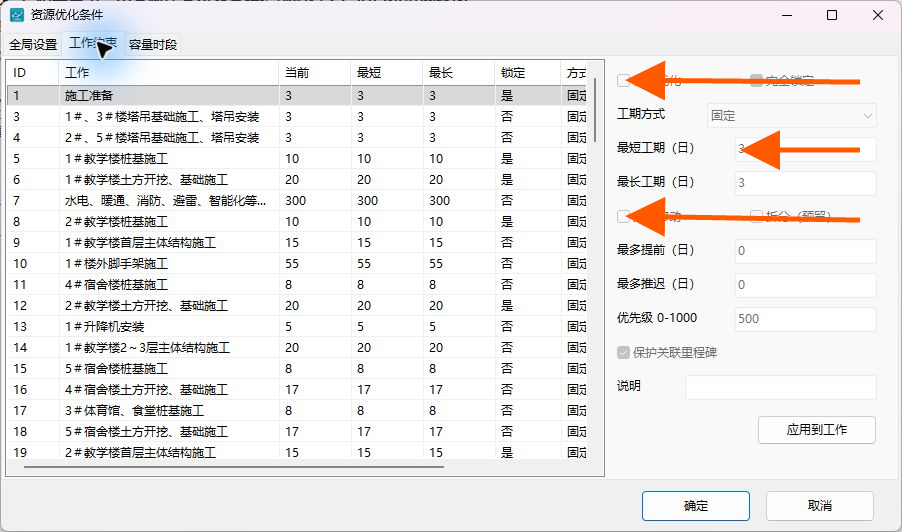

勾选“参与优化”,设置工期方式、最短和最长工期;需要移动时勾选“允许移动”,填写最多提前、最多推迟和优先级。完全锁定的工作不会移动。

设置工作的工期和移动范围

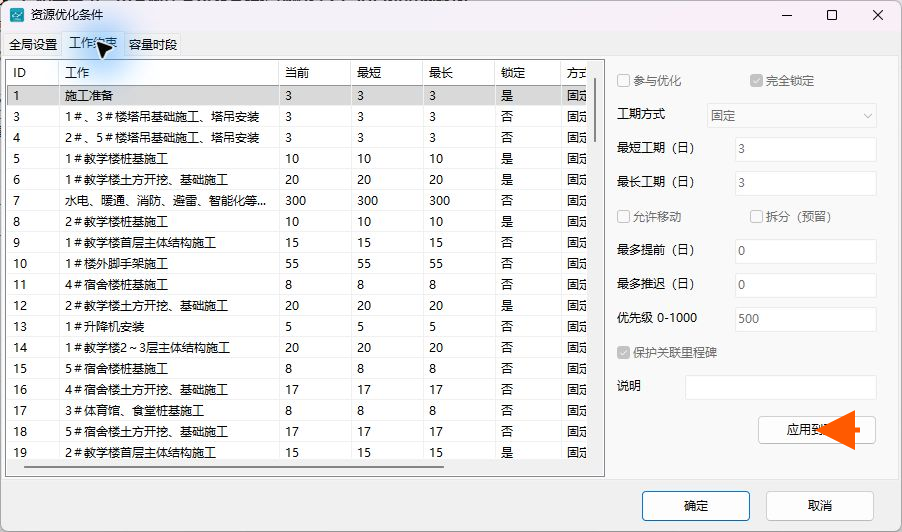

第十步:应用到工作

设置完成后单击“应用到工作”,再选择下一项继续设置。

把约束应用到选中工作

容量时段

第十一步:进入容量时段

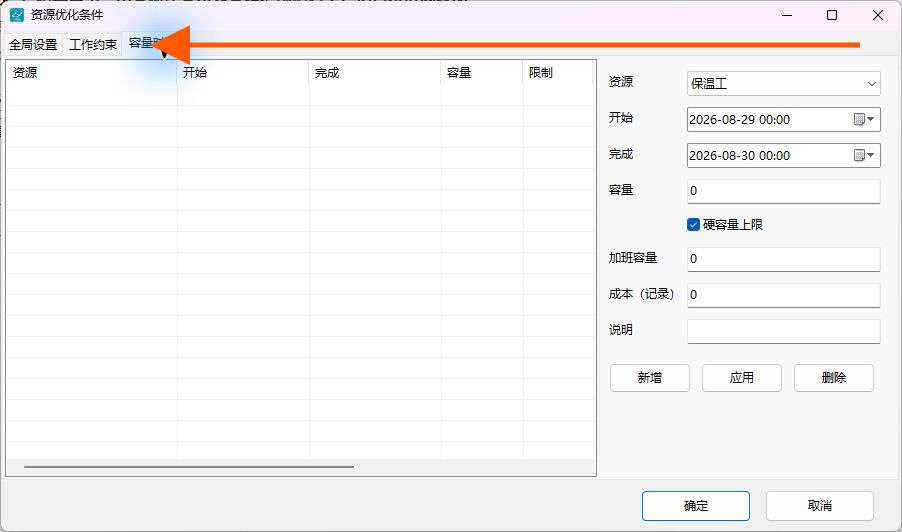

单击“容量时段”标签。

切换到容量时段标签

第十二步:选择资源和日期

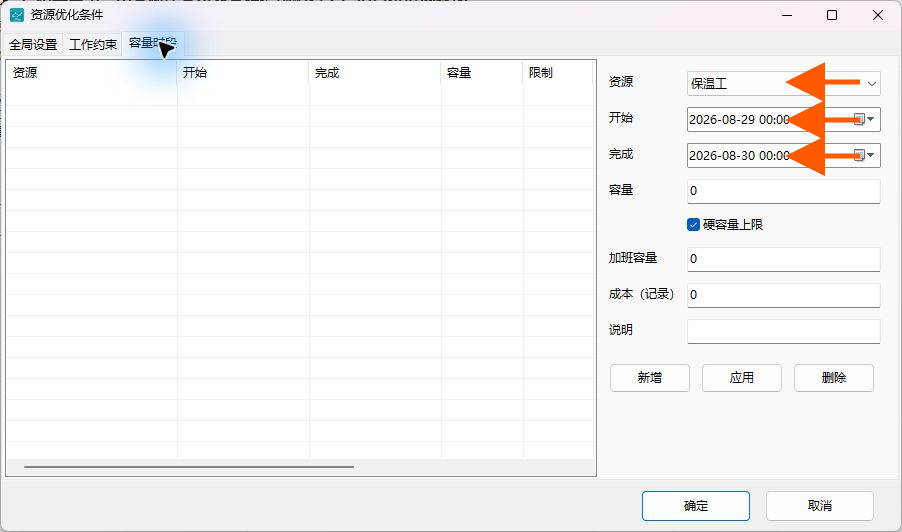

选择资源,填写该容量时段的开始日期和完成日期。

选择资源和容量日期范围

第十三步:设置正常容量

填写正常容量;需要绝对限制时勾选“硬容量上限”。

设置正常容量和硬容量上限

第十四步:填写补充信息

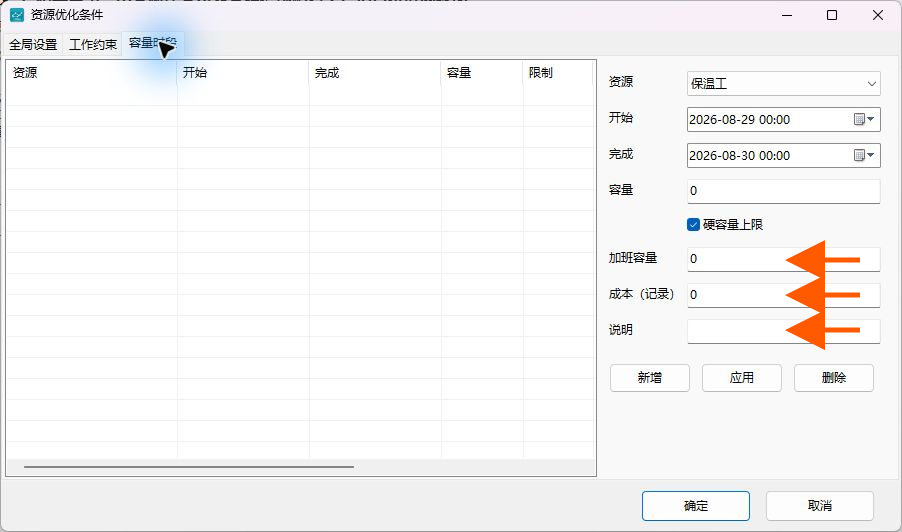

按需要填写加班容量、成本和说明,便于比较不同优化方案。

填写加班容量成本和说明

第十五步:维护容量时段

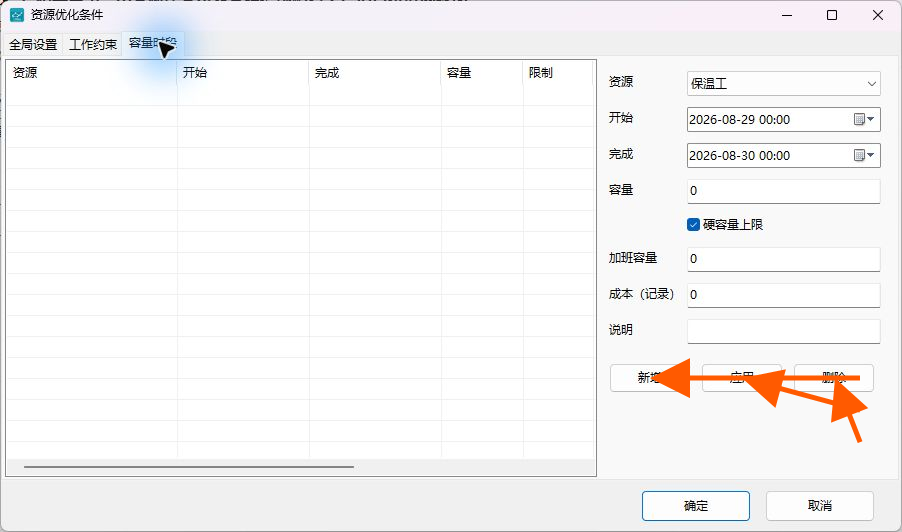

单击“新增”建立时段;修改后单击“应用”;删除前先选中对应行再单击“删除”。同一资源不同阶段容量不同时,应分别建立多个时段。

新增应用和删除容量时段

运行和检查

第十六步:保存条件

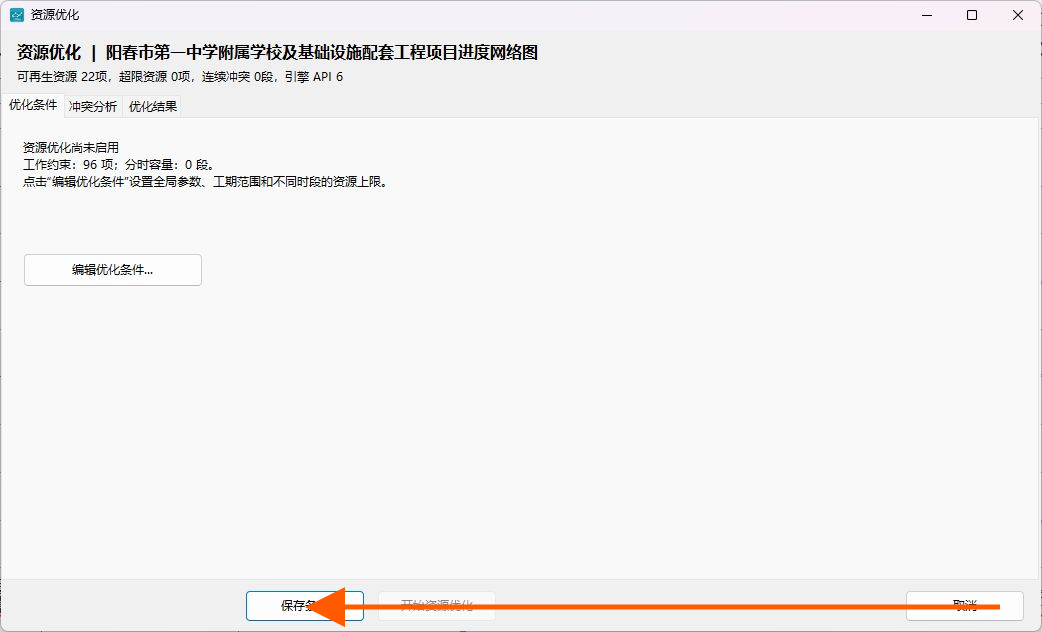

单击“确定”返回资源优化主窗口,然后单击“保存条件”。

保存资源优化条件

第十七步:开始资源优化

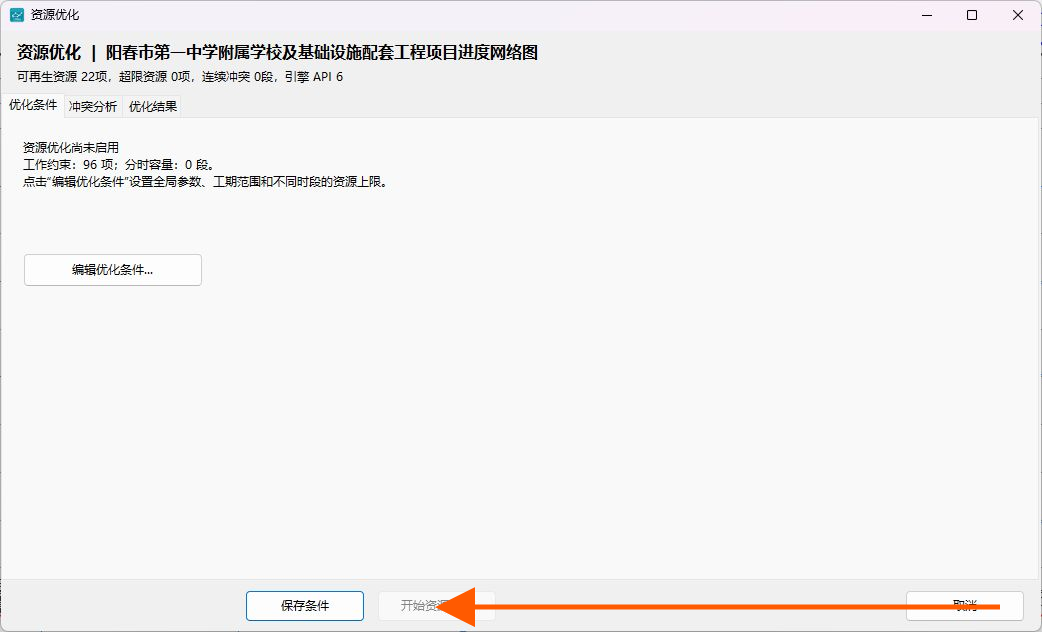

条件完整后,“开始资源优化”按钮会变为可用。单击该按钮并等待计算完成。

开始执行资源优化

第十八步:检查冲突和结果

在“冲突分析”查看超限时段,在“优化结果”比较调整前后数据。结果不合理时不要采用,返回条件窗口修改后重新计算。

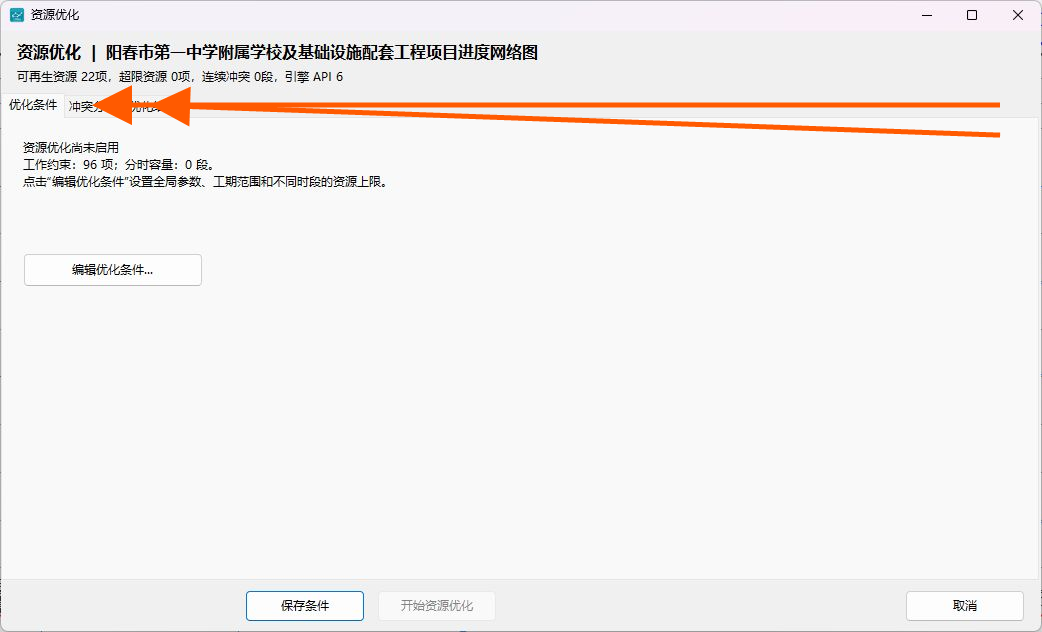

检查资源冲突和优化结果

资源优化会影响计划日期。正式采用结果前,应同时检查总工期、关键线路和现场可执行性,并保存优化前版本用于比较。
