设置行高,然后由软件自动计算每页行数和总页数
当希望横道图每一行保持统一高度时,可以把工作列表行高设置为固定值。软件会根据绘图区的可用高度自动计算每页能够显示多少行,并进一步计算总页数。
打开横道图样式
- 进入横道图状态。

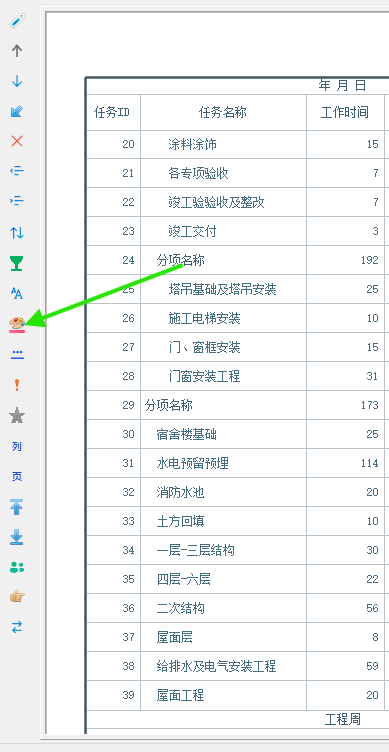

- 在主窗口左侧工具栏中找到“横道图样式”按钮。
- 单击“横道图样式”按钮,打开“设置横道图样式”窗口。

进入行高行距设置

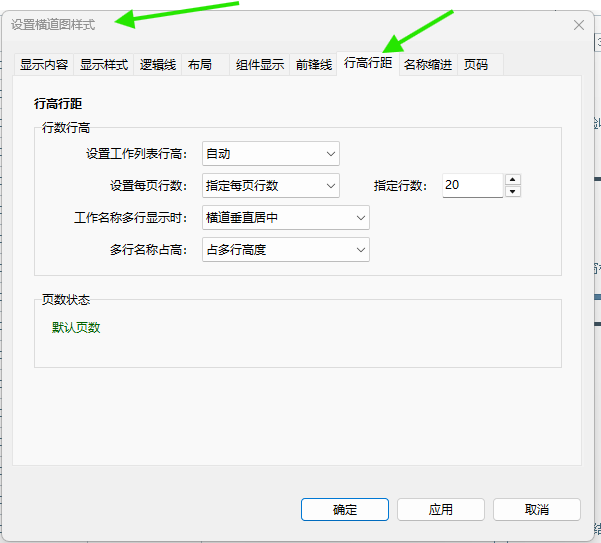

- 在“设置横道图样式”窗口中,单击“行高行距”标签页。
- 在“行数行高”区域中找到“设置工作列表行高”。

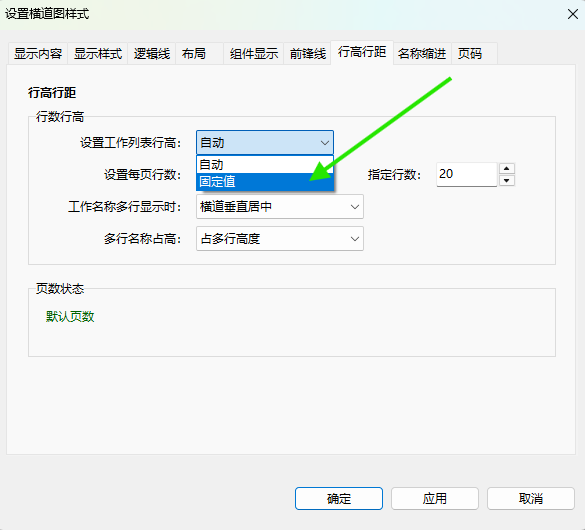

设置固定行高
- 将“设置工作列表行高”选择为“固定值”。

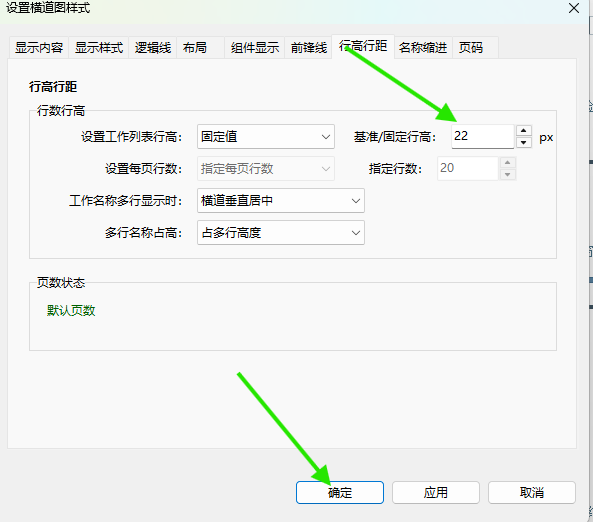

- 在右侧“基准/固定行高”中输入需要的行高,单位为像素。例如输入
22,表示每一行的基准高度为 22 像素。 - 采用固定行高后,“设置每页行数”由软件自动计算,不需要再手工指定。

确认并重新分页
- 检查固定行高数值是否合适。
- 单击“确定”,保存设置并关闭窗口。
- 软件会按照新的行高重新排版横道图,并自动计算每页行数和总页数。

页数计算关系
每页能够显示的行数,取决于绘图区可用高度和固定行高。固定行高越大,每页显示的工作越少;固定行高越小,每页显示的工作越多。
软件按以下关系自动分页:
- 每页行数约等于绘图区可用高度除以固定行高。
- 总页数等于工作总行数除以每页可显示行数;不能整除时,增加一页显示剩余工作。
- 标题栏、上下刻度、信息栏和绘图纸边距都会占用页面高度,因此实际每页行数以软件重新排版后的结果为准。
操作后检查
- 使用主窗口左侧的“上一页”和“下一页”按钮检查每一页。
- 检查工作名称、工期和横道是否清晰,文字有没有重叠。
- 如果每页行数太少,可以适当减小固定行高;如果内容过密,可以适当增大固定行高。
