设置平均节点显示

功能说明

双代号网络图默认按日期和工期比例安排节点的横向位置。短工作集中在同一时间段时,节点容易挤在一起;长工作又会占用较宽的距离。需要重点讲解前后逻辑、并行分支和汇合关系时,可以使用“平均节点显示”,让节点按逻辑层级横向撑开。

平均节点只改变图形的显示位置,不会修改工作工期、开始日期、完成日期、逻辑关系和关键线路。

平均节点显示后的逻辑网络

本例为什么适合演示平均节点

本页使用最新版软件建立了一个 A4 横向项目“并行逻辑网络图示例”。它不是一条简单直线,而是包含主线、并行工作、挂起工作、辅助工作和多项前置关系。

  • 关键线路:开工准备 → 基础施工 → 设备安装 → 主体施工 → 检查验收。
  • 并行分支:开工准备完成后,基础施工、材料进场和现场配合分别展开。
  • 交叉逻辑:设备安装必须同时等待基础施工和材料进场完成。
  • 另一条分支:基础施工 → 混凝土养护 → 主体施工。
  • 汇合关系:混凝土养护、设备安装和现场配合等前置工作在节点 7 前汇合,然后才能开始主体施工。

普通时标显示时,前部工作集中在左侧。启用平均节点后,前后节点会沿 A4 图纸横向展开,分支和汇合关系更容易辨认。

操作步骤

第 1 步:检查设置前的逻辑网络

  1. 打开项目并切换到“双代号网络图”状态。
  2. 先确认图中不是一条没有分支的直线,而是有明确的前后关系、并行分支和汇合节点。
  3. 本例共有 8 项业务工作、10 条逻辑关系和 9 个节点。普通时标显示下,横向位置受日期和工期比例影响,前部节点集中在图纸左侧。

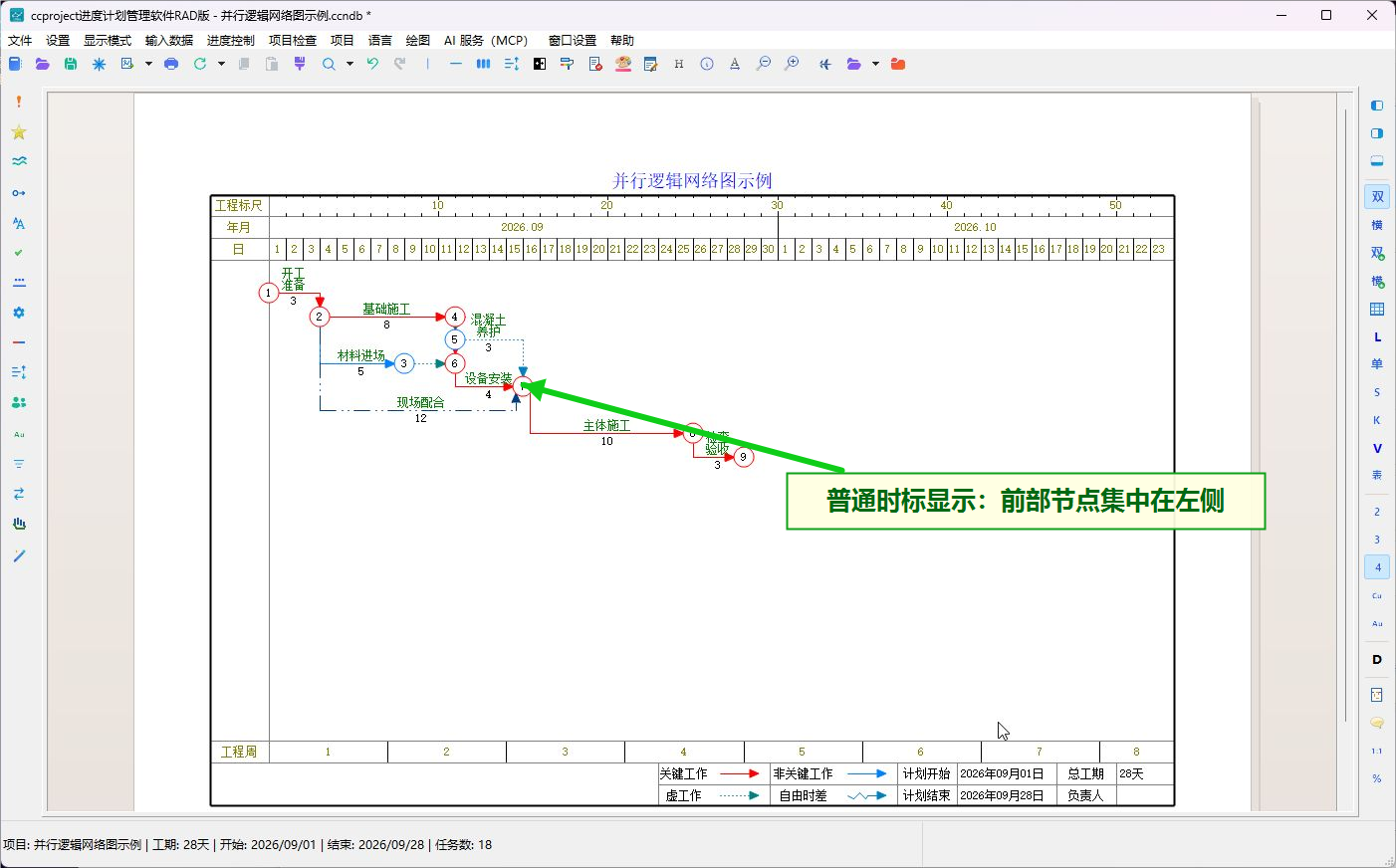

设置前的时标逻辑网络

第 2 步:打开时间刻度设置

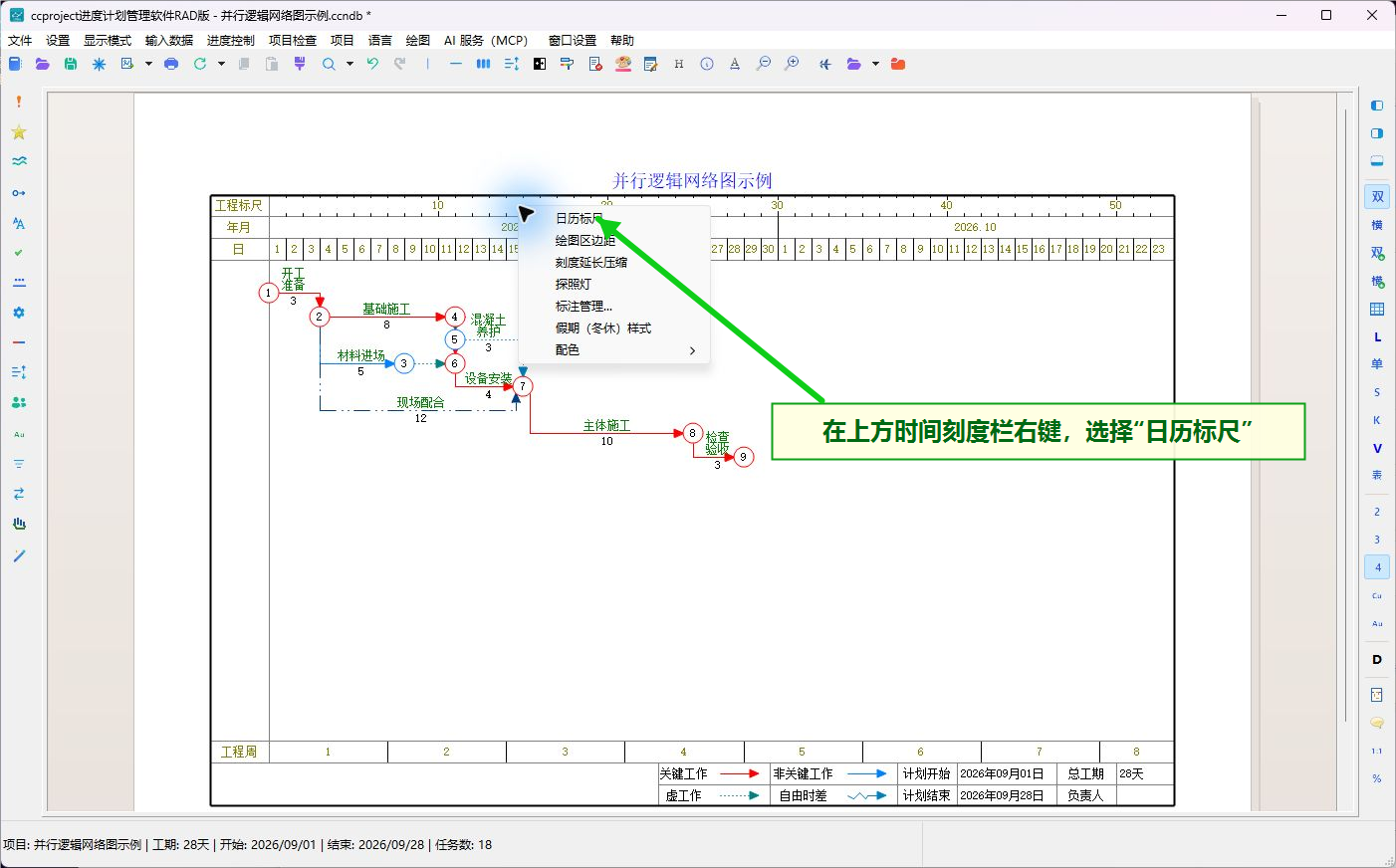

  1. 把鼠标放在图纸上方的时间刻度栏内。
  2. 单击鼠标右键。
  3. 在弹出的菜单中选择“日历标尺”。

注意:不要点在工作箭线或空白绘图区,否则弹出的右键菜单会不同。

刻度栏右键选择日历标尺

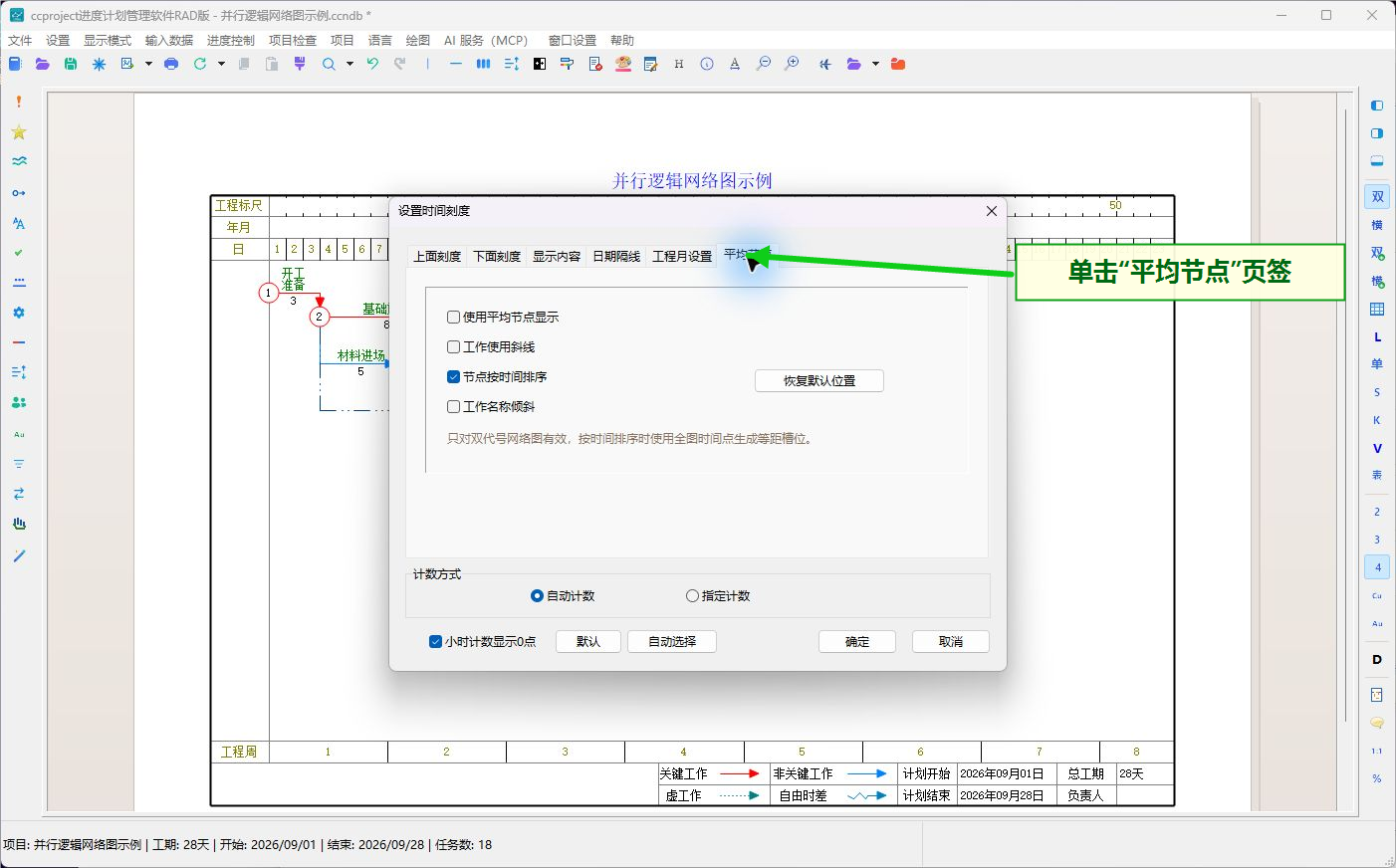

第 3 步:进入“平均节点”页签

打开“设置时间刻度”窗口后,在窗口上方单击“平均节点”页签。这个页签用于设置双代号网络图的平均节点显示方式。

进入平均节点页签

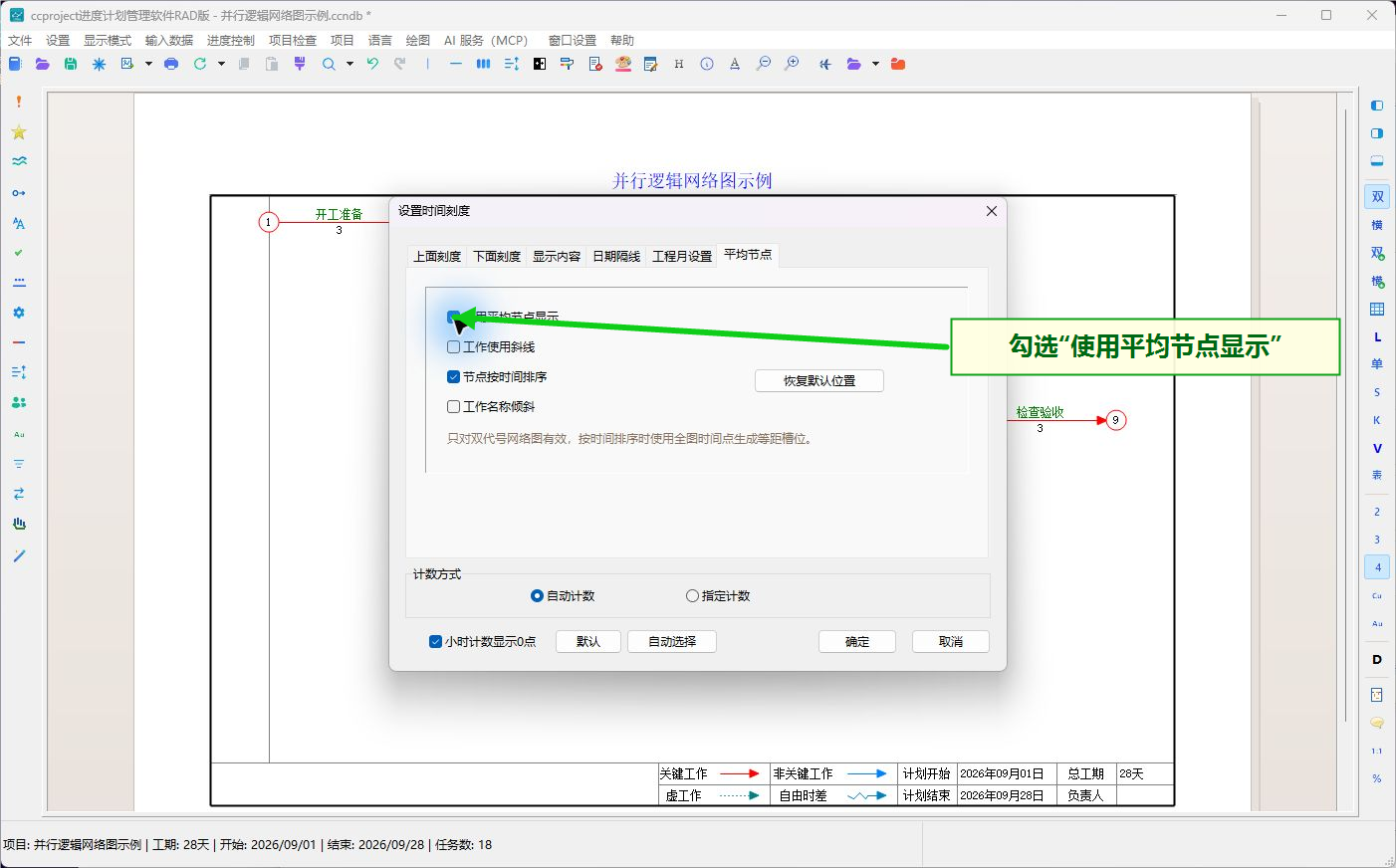

第 4 步:启用平均节点显示

勾选“使用平均节点显示”。这是平均节点排版的总开关。勾选后,软件会用等距逻辑槽位代替普通日期比例来安排节点的横向位置。

勾选使用平均节点显示

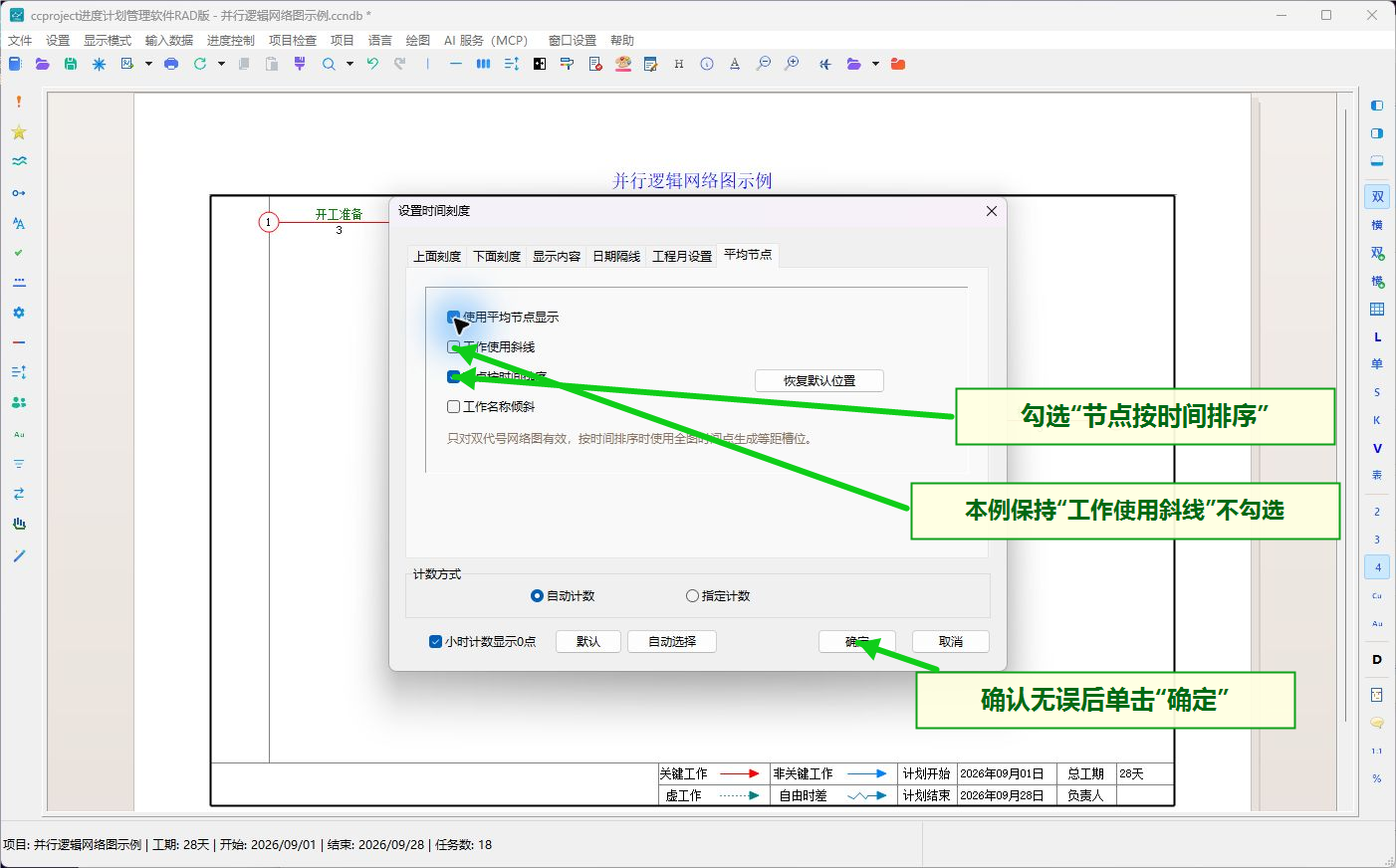

第 5 步:按时间顺序撑开节点

  1. 保持“节点按时间排序”已勾选,让前后节点按日期和逻辑先后从左向右排列。
  2. 本例保持“工作使用斜线”不勾选,优先使用水平线、竖线和直角折线,便于观察并行和汇合关系。
  3. 检查设置无误后,单击“确定”。

按时间排序并应用设置

第 6 步:检查显示结果

设置完成后,检查以下内容:

  1. 开工准备、基础施工、主体施工和检查验收等前后节点是否从左向右撑开。
  2. 材料进场、混凝土养护和现场配合是否仍从原来的前置节点出发。
  3. 设备安装是否仍同时受基础施工和材料进场控制。
  4. 多条前置工作是否仍在节点 7 汇合,然后再进入主体施工。
  5. 项目开始日期、完成日期和总工期是否没有变化。

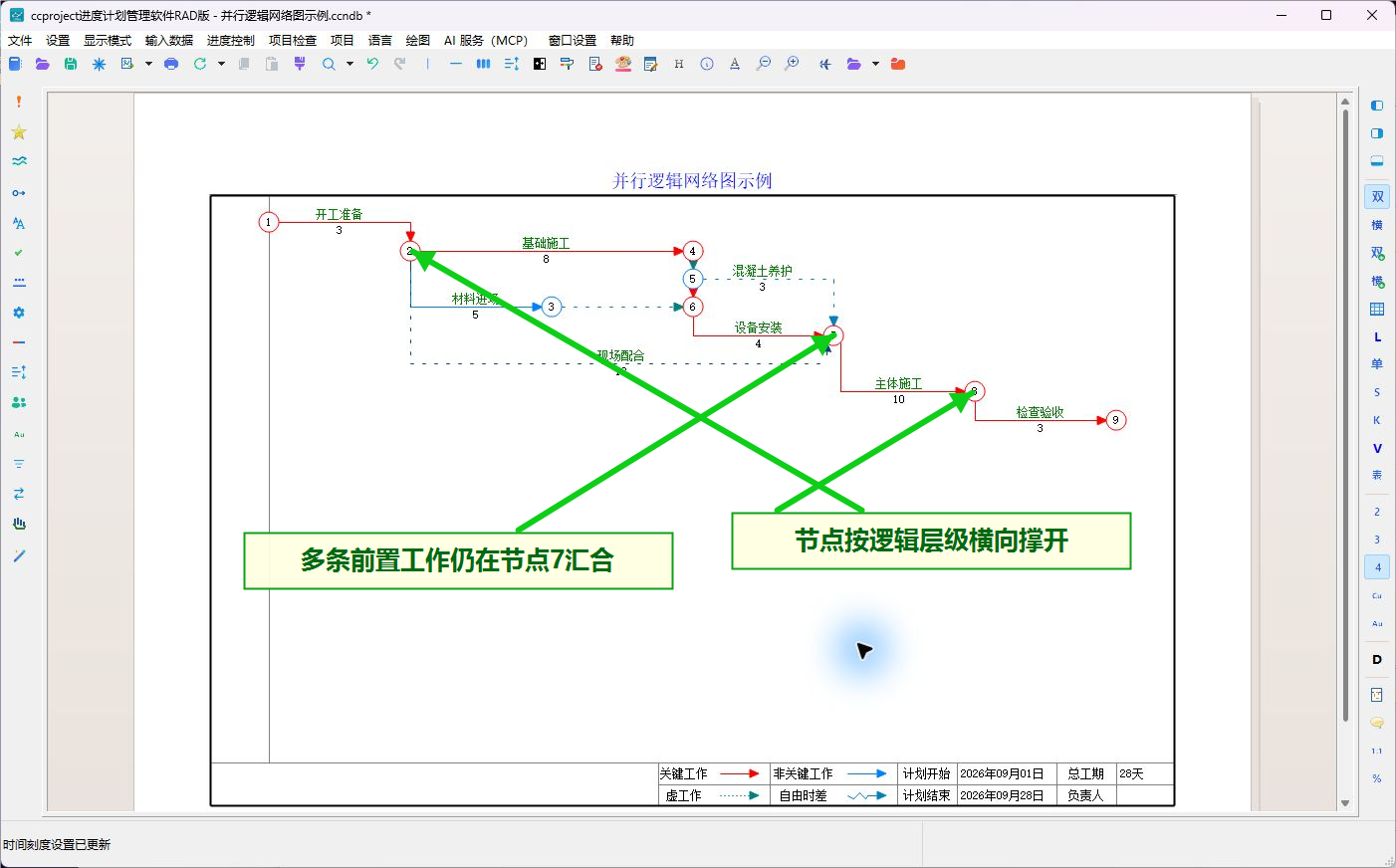

平均节点显示结果

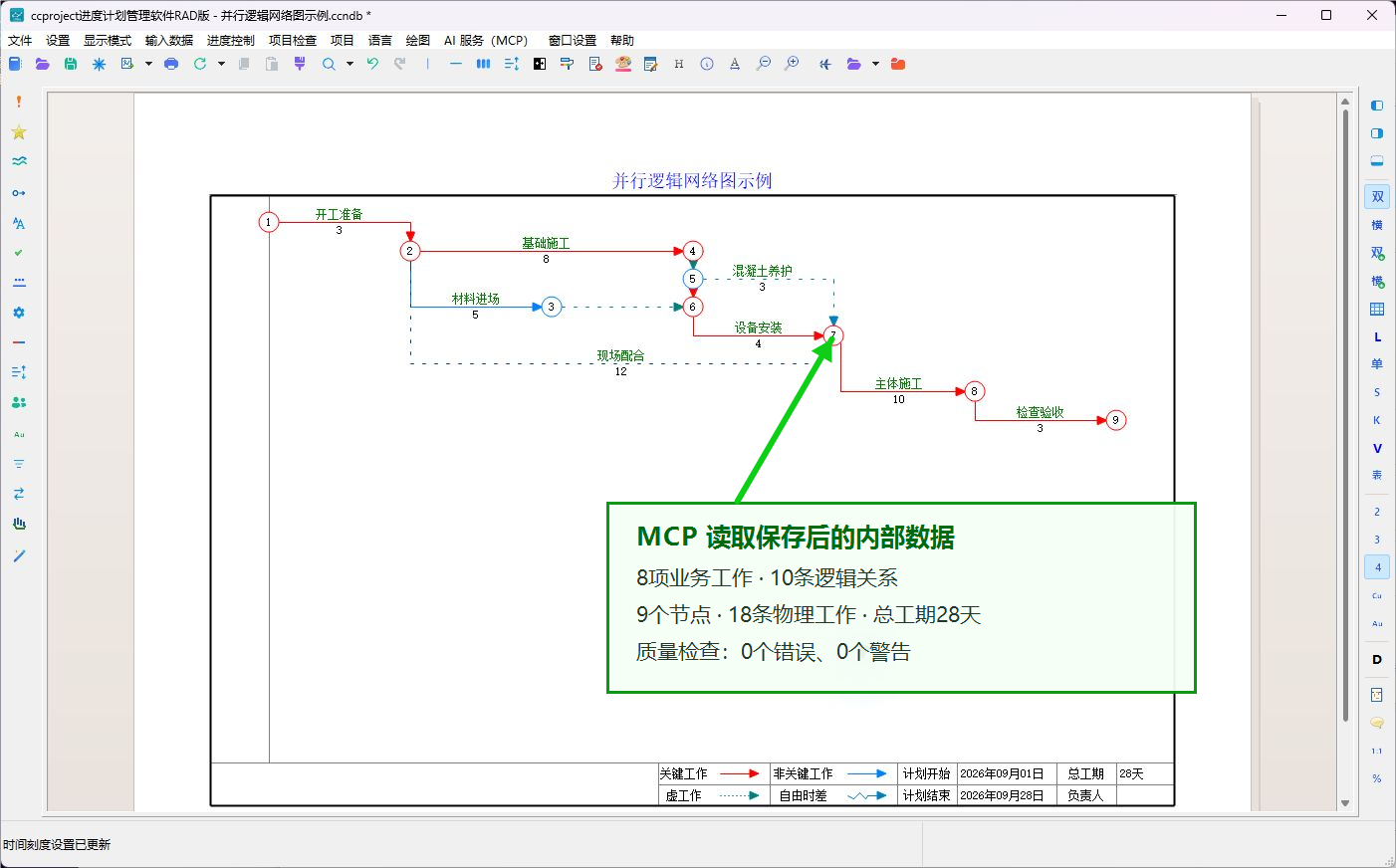

第 7 步:保存并核对内部数据

保存项目后,本页还使用 MCP 重新读取了项目、计划计算结果和双代号拓扑。核对结果为:8 项业务工作、10 条逻辑关系、9 个节点、18 条物理工作,项目总工期仍为 28 天;质量检查为 0 个错误、0 个警告。双代号草稿校验为 0 个错误,并有 11 条“工作未分配区块”提示。

MCP 核对平均节点设置后的内部数据

平均节点页签参数

参数作用使用建议
使用平均节点显示开启或关闭平均节点排版必须勾选,其他平均节点选项才会生效
工作使用斜线允许工作直接用斜线连接需要直角折线清楚表达分支时不要勾选
节点按时间排序按节点日期和逻辑先后生成等距槽位有明确前后关系并希望横向撑开时勾选
工作名称倾斜工作名称随斜线方向倾斜一般与“工作使用斜线”配合使用
恢复默认位置清除平均节点模式下的手工横向偏移手工拖动后图面混乱时使用

MCP 内部数据核对

本页在最新版 Win64 软件中实际完成设置、保存项目,并通过 MCP 对比设置前后的数据:

检查项设置前设置后
使用平均节点显示关闭开启
节点按时间排序开启开启
业务工作8 项8 项
逻辑关系10 条10 条
双代号节点9 个9 个
双代号物理工作18 条18 条
项目日期2026-09-01 ~ 2026-09-282026-09-01 ~ 2026-09-28
项目总工期28 天28 天
质量校验0 个错误、0 个警告0 个错误、0 个警告
双代号草稿校验0 个错误、11 条区块提示0 个错误、11 条区块提示

核对结果表明:平均节点设置前后的计划日期、总工期和双代号拓扑保持一致,改变的只是节点和工作箭线的绘制位置。草稿校验中的 11 条提示都属于 DOUBLECODE_WORK_BLOCK_UNASSIGNED,表示本例没有建立区块;它与平均节点显示无关,也不是逻辑关系错误,不影响本页操作。

常见问题

为什么开启后看不到原来的日历比例

平均节点模式重点表达逻辑关系,节点横向位置使用等距逻辑槽位,不再代表实际日期比例。需要按日期比例观察工作长短时,取消“使用平均节点显示”。

为什么示例必须有前后逻辑和分支

没有逻辑关系的工作无法体现节点层级,只有一条直线也看不出分支与汇合。使用本页这种有前置关系、并行工作和汇合节点的例子,才能清楚看出节点被横向撑开的效果。

为什么要勾选“节点按时间排序”

勾选后,软件会按节点日期和逻辑先后分配等距位置,前后关系更容易从左向右阅读。取消后,节点的横向顺序可能更多地受到当前图面位置影响。

设置后工期会不会改变

不会。平均节点只改变图形显示位置,不修改计划数据。若设置后日期或工期发生变化,应检查是否同时修改了工作属性或逻辑关系。

怎样恢复普通时标显示

重新打开“设置时间刻度”窗口,进入“平均节点”页签,取消“使用平均节点显示”,再单击“确定”。

后续操作

继续阅读:双代号网络图
