上移、下移和拖动排序
这项功能用来调整工作在左侧表格中的显示顺序。它不会自动建立新的前后逻辑关系,也不会因为换了行就改变工作的工期和日期。本页使用 A4 横向项目演示:先把“材料准备(非关键)”上移、再下移恢复,最后拖到第 5 行。
操作前先看示例数据
- 目标工作:材料准备(非关键)。
- 调整前显示在第 3 行,工期为 5 天。
- 开始日期为 2026 年 9 月 8 日,结束日期为 2026 年 9 月 12 日。
- 目标工作前后都有逻辑关系,右侧显示一条蓝色横道,便于检查排序有没有误改进度数据。
- 本页只操作独立演示副本,不修改原项目。

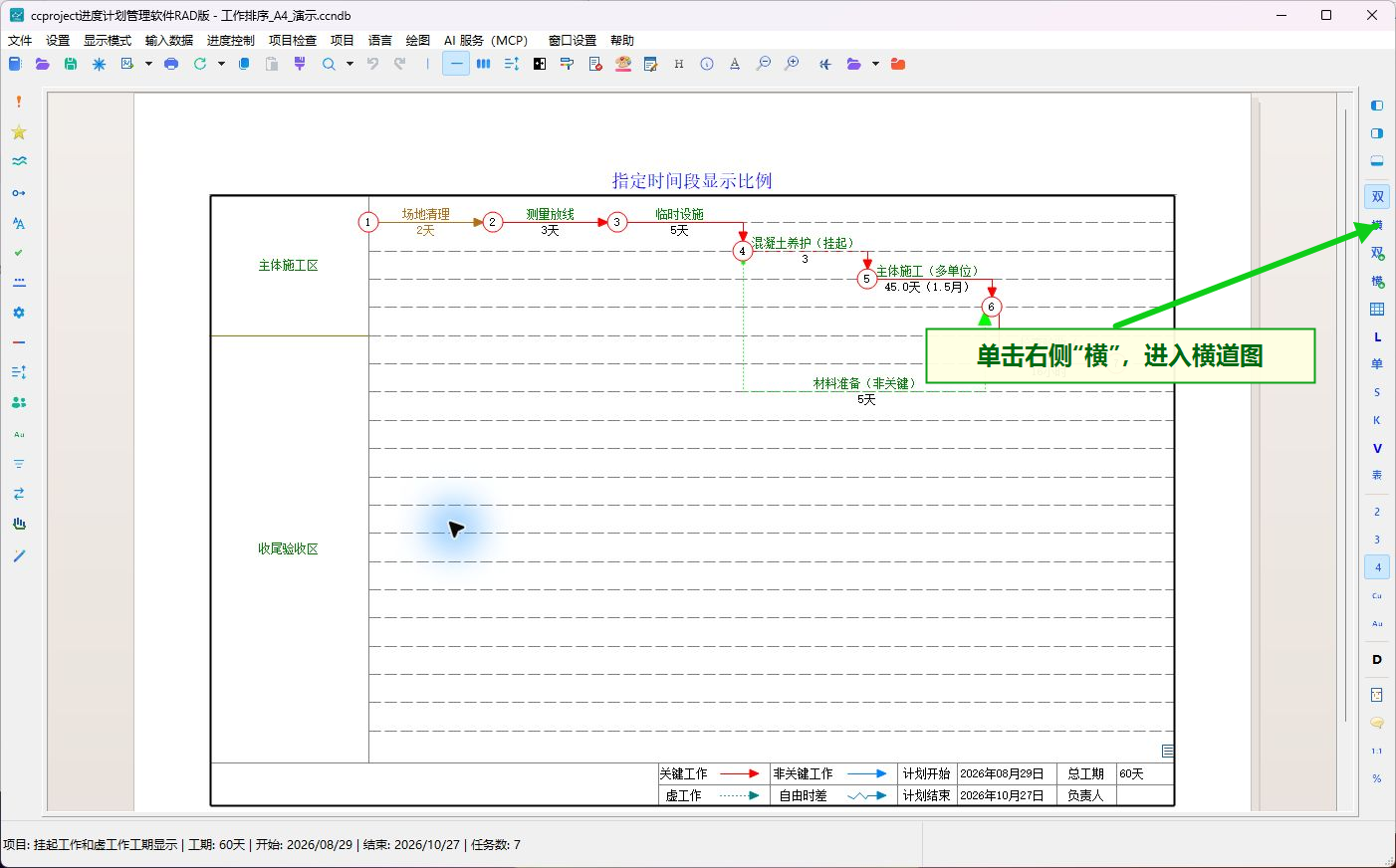

第 1 步:进入横道图
打开项目后,单击窗口右侧的“横”按钮。画面会切换到横道图:左边是工作表格,右边是时间刻度和横道。

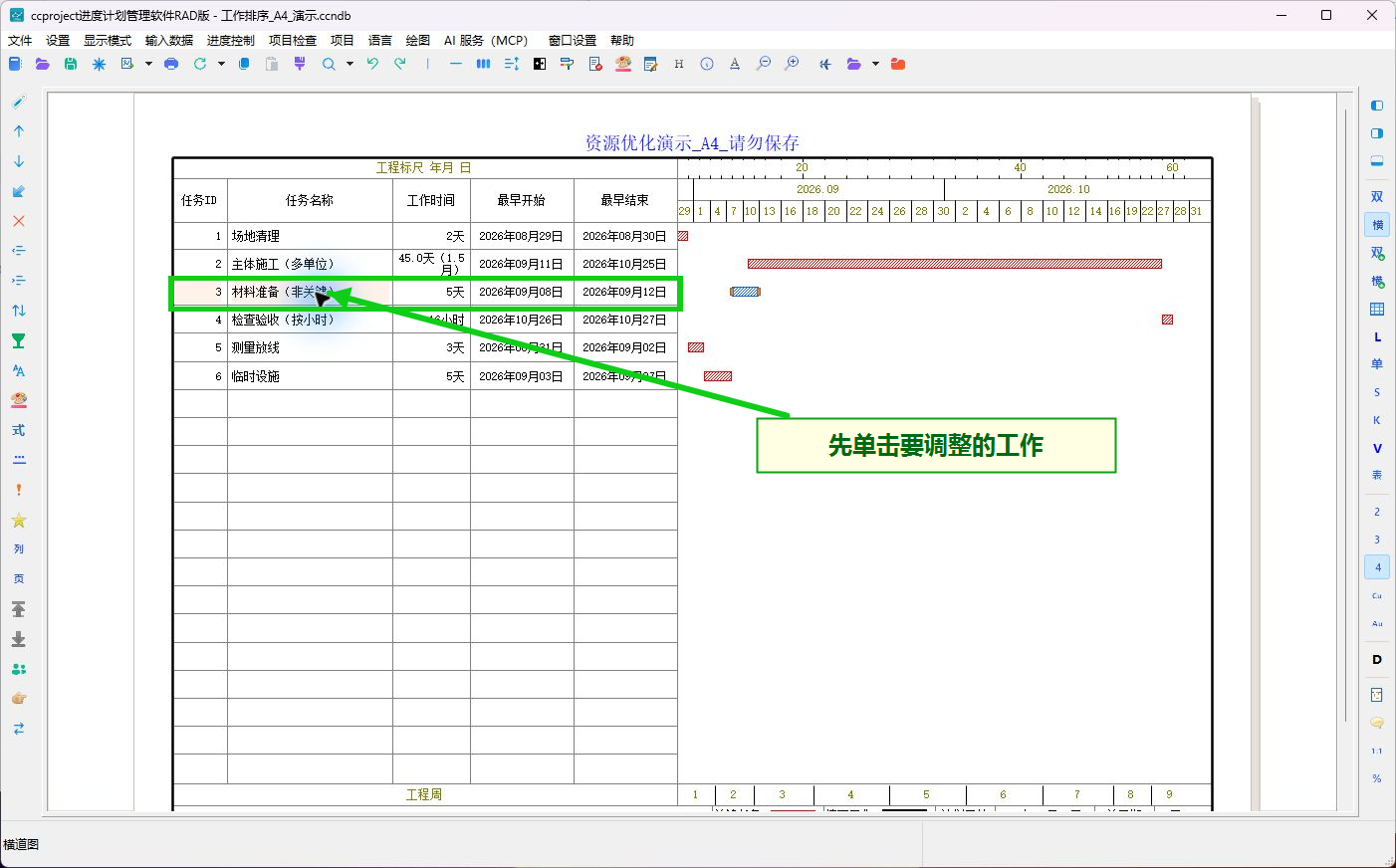

第 2 步:选中要移动的工作
在左侧表格中找到“材料准备(非关键)”,单击这一行。被选中的行会显示浅色背景。
移动前先看清三项内容:工作名称、当前层级和右侧横道。不要只记“任务 ID”,因为调整顺序后任务 ID 会按照新顺序自动重排。

第 3 步:使用“上移”按钮
工作选中后,单击左侧工具栏中的向上箭头。每单击一次,工作向上移动一个可以到达的位置。
本例单击一次后,“材料准备(非关键)”从第 3 行移动到第 2 行,窗口左下角显示“工作上移:材料准备(非关键)”。右侧蓝色横道仍位于原来的日期位置。

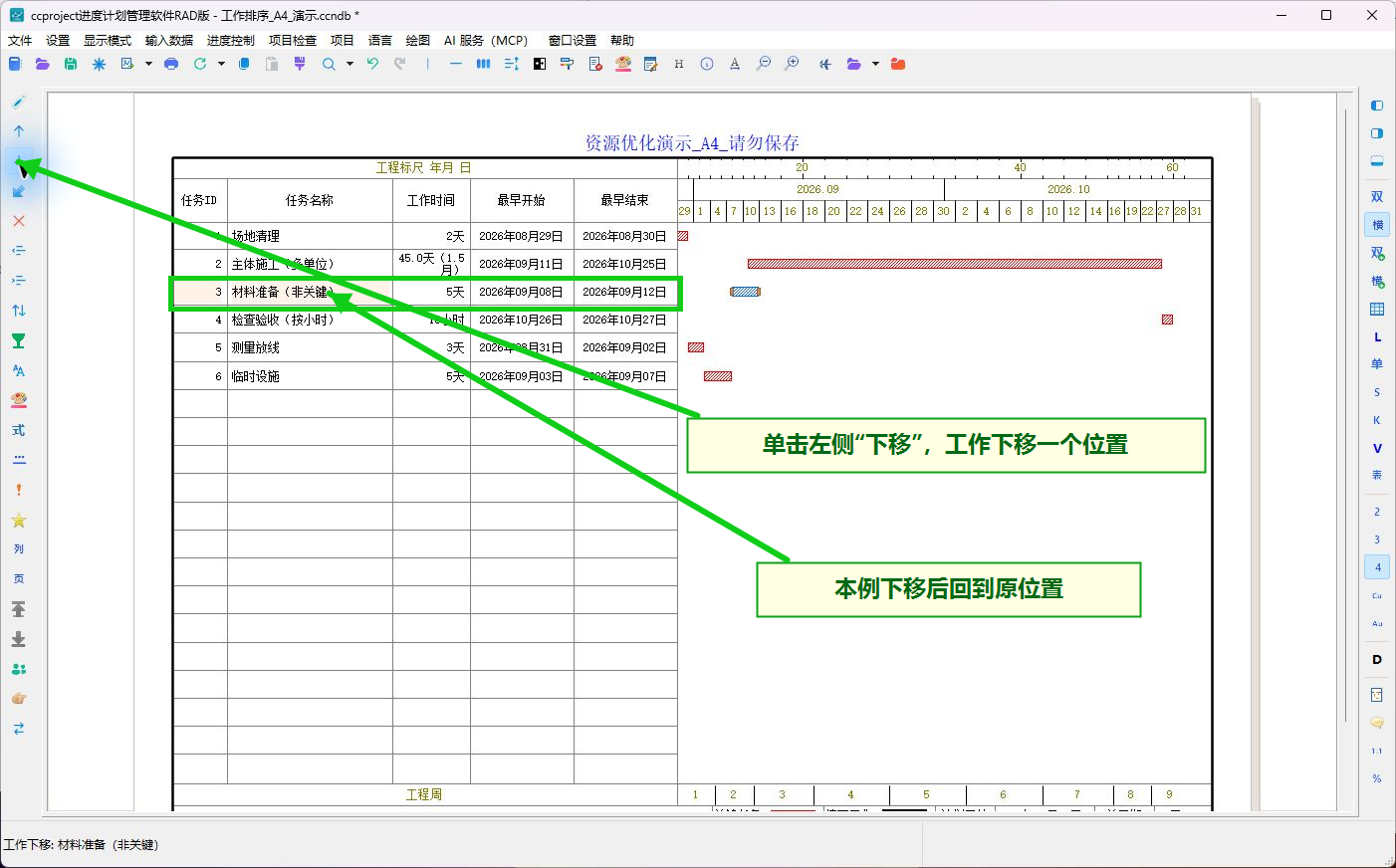

第 4 步:使用“下移”按钮
单击左侧工具栏中的向下箭头,工作会向下移动一个位置。本例单击一次,让“材料准备(非关键)”从第 2 行回到原来的第 3 行。
如果工作已经位于当前同级范围的第一项或最后一项,相应方向可能不能继续移动。摘要和它的子工作会按一个完整区段处理,不会只移动摘要标题。

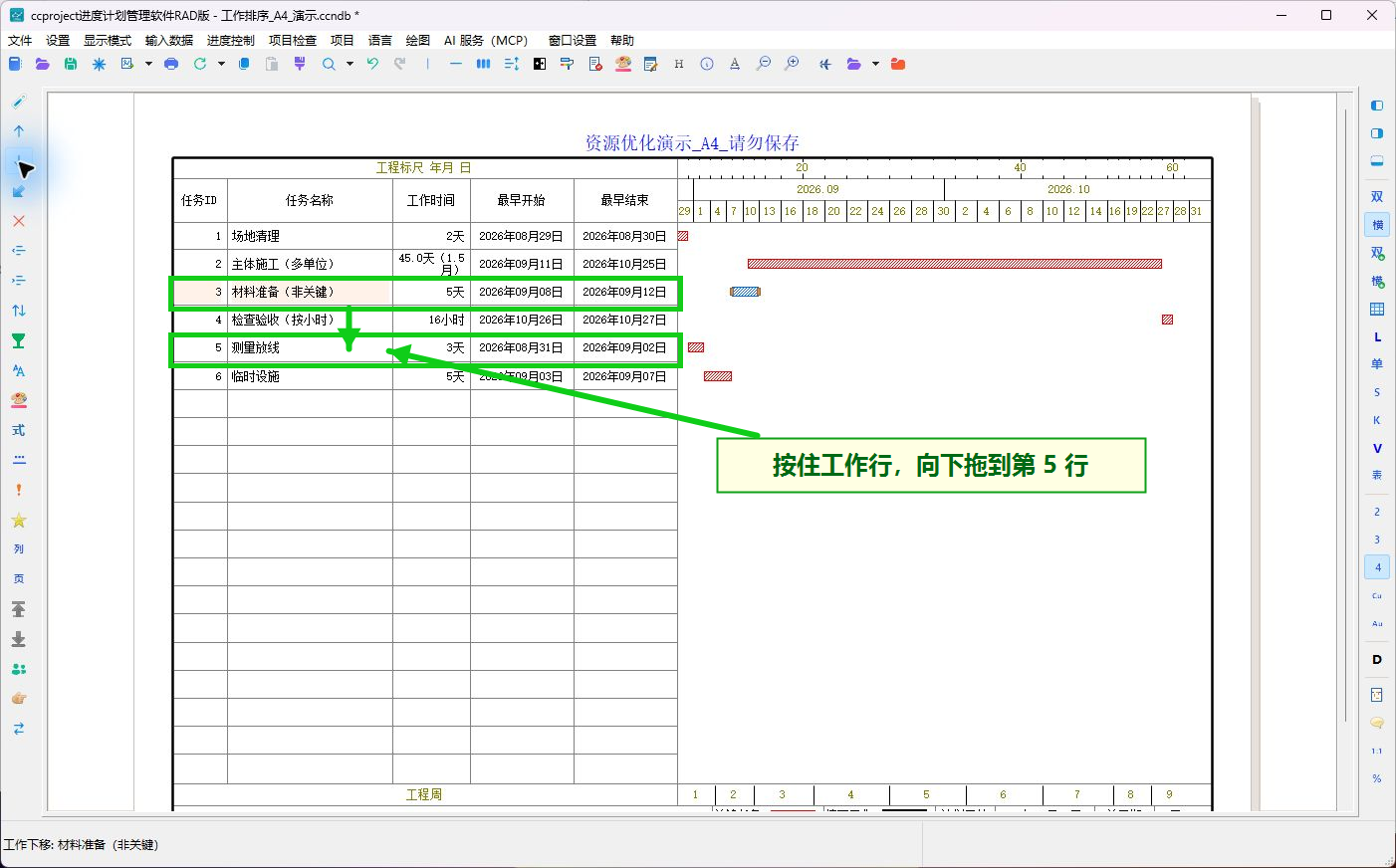

第 5 步:用鼠标拖动到较远位置
需要移动多行时,可以直接拖动:
- 把鼠标放在目标工作的左侧表格行上。
- 按住鼠标左键不放。
- 沿工作名称列上下移动鼠标,把插入位置移到目标行。
- 到达目标位置后放开鼠标左键。
本例把“材料准备(非关键)”从第 3 行拖到第 5 行。拖动时尽量保持鼠标在工作名称列内;如果同时向左右移动,可能会改变工作的层级。

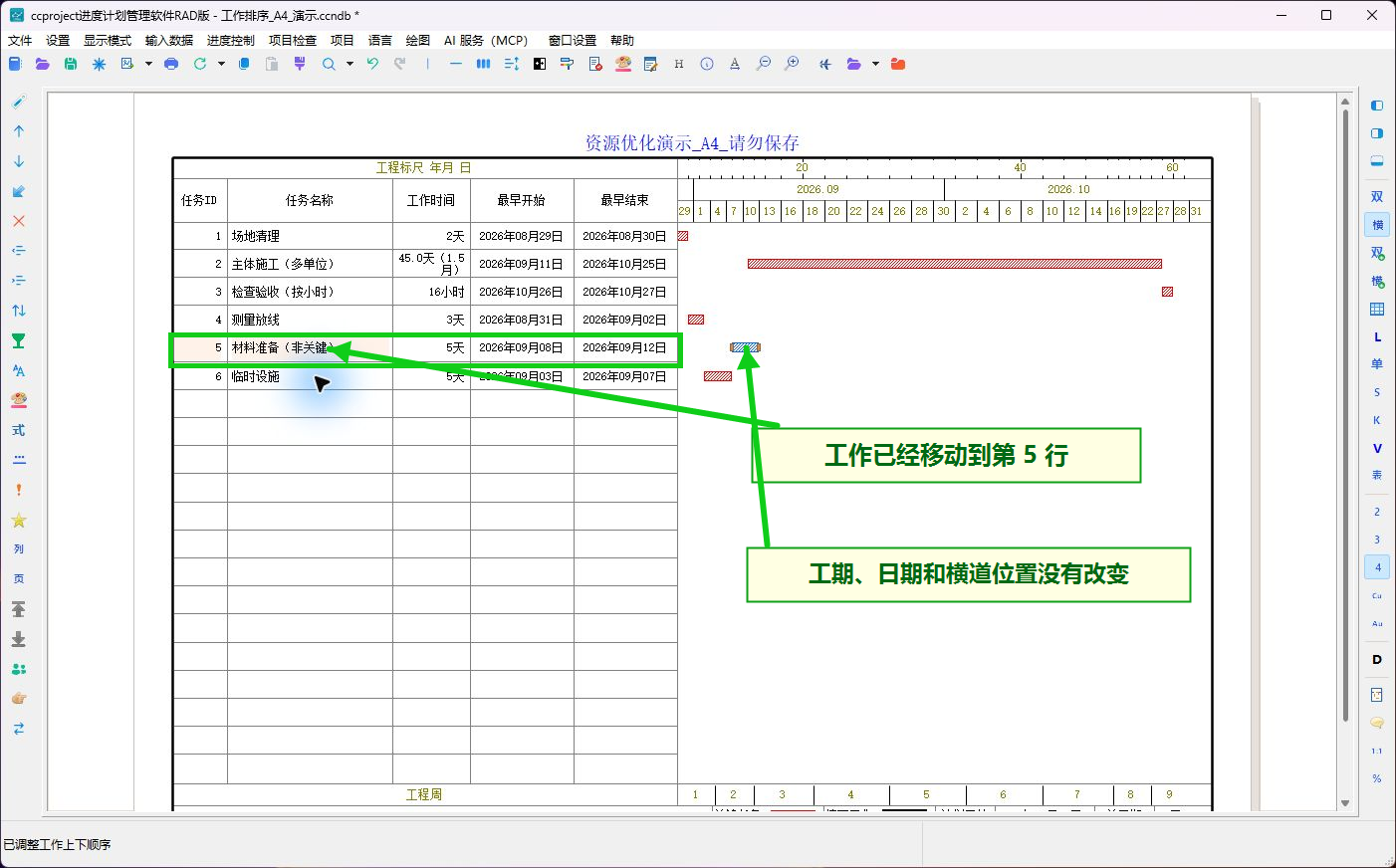

第 6 步:检查排序结果
放开鼠标后,“材料准备(非关键)”显示在第 5 行,窗口左下角显示“已调整工作上下顺序”。此时不要只看行号,应逐项检查:
- 工作名称仍为“材料准备(非关键)”。
- 工期仍为 5 天。
- 开始、结束日期仍为 2026 年 9 月 8 日和 9 月 12 日。
- 右侧蓝色横道仍在原来的时间位置。
- 工作层级、摘要归属和逻辑关系没有被误改。
任务 ID 会按新的显示顺序重新编号,这是正常现象。

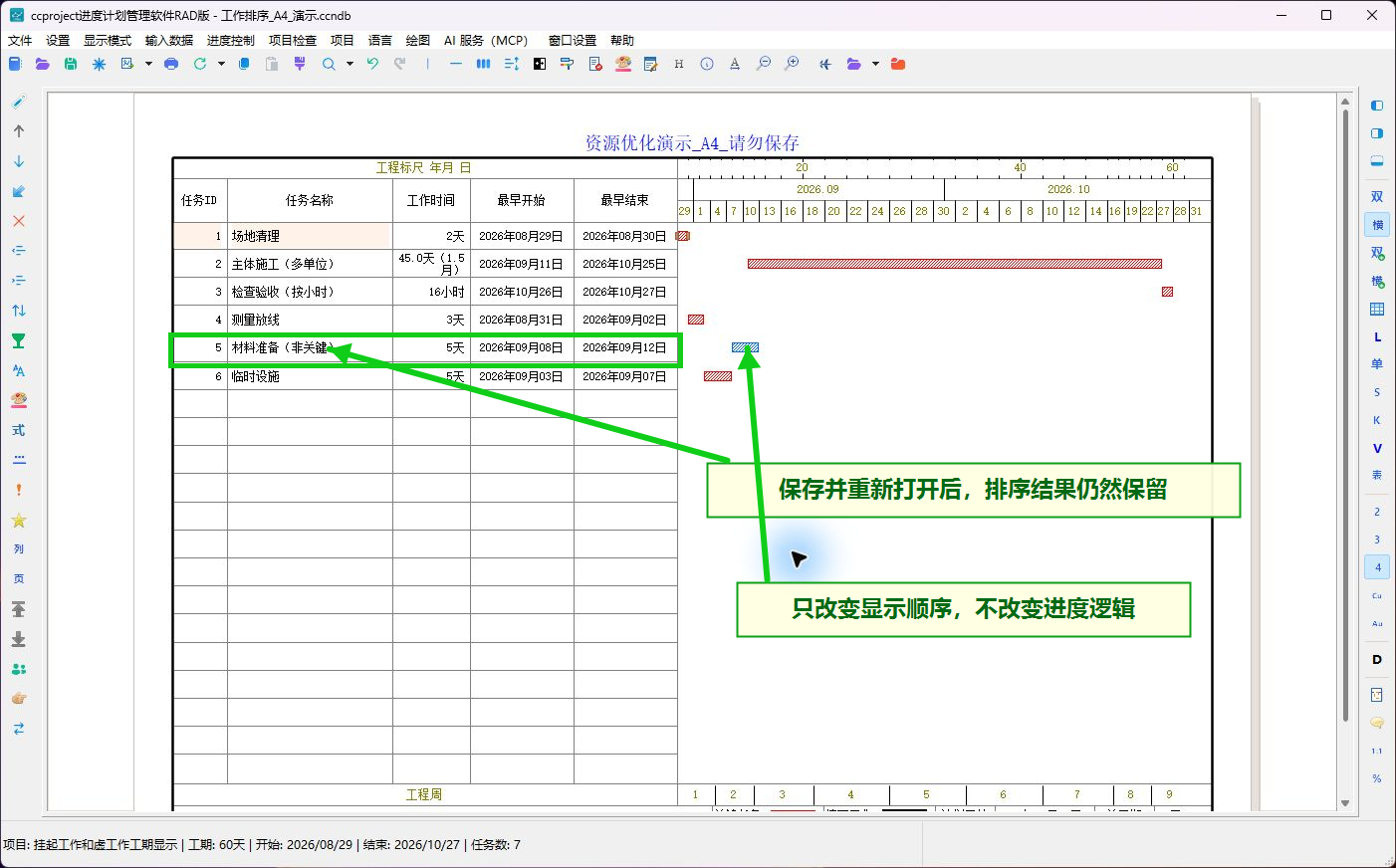

第 7 步:保存并重新打开检查
单击工具栏“保存”按钮,重新打开项目,再检查目标工作的位置。本例重新打开后,“材料准备(非关键)”仍在第 5 行,说明排序已经写入项目文件。
保存前如果发现层级或位置不正确,可先使用“撤销”,再重新移动。

本页数据核对结果
本页制作时使用 MCP 读取了调整前、上移后、恢复后和最终保存重开后的项目数据。核对结果如下:
| 检查项 | 调整前 | 上移后 | 最终拖动并重开后 |
|---|---|---|---|
| 左表显示位置 | 第 3 行 | 第 2 行 | 第 5 行 |
| 工作名称 | 材料准备(非关键) | 不变 | 不变 |
| 工期 | 5 天 | 5 天 | 5 天 |
| 开始时间 | 2026-09-08 | 不变 | 不变 |
| 结束时间 | 2026-09-12 | 不变 | 不变 |
| 目标工作的逻辑关系 | 2 条 | 仍为原来的 2 条 | 仍为原来的 2 条 |
| 项目全部逻辑关系 | 5 条 | 仍为原来的 5 条 | 仍为原来的 5 条 |
| 双代号校验错误 | 0 | 0 | 0 |
| 项目质量校验错误 | 0 | 0 | 0 |
目标工作的内部 GUID 和全部逻辑关系 GUID 在前后完全一致,说明软件移动的是原工作,没有误建新工作,也没有破坏进度逻辑。
三种方式怎样选择
| 操作方式 | 适合情况 |
|---|---|
| 上移 | 向上调整一个或少量同级位置 |
| 下移 | 向下调整一个或少量同级位置 |
| 鼠标拖动 | 一次移动多行,或需要同时调整显示位置和层级 |
常见问题
- **单击上移或下移没有反应:**先确认已经选中普通工作,并检查它是否已经位于当前同级范围的最上方或最下方。
- **移动后任务 ID 变了:**任务 ID 按当前顺序自动编号,属于正常现象;判断工作时以名称和工作内容为主。
- **工作进入了错误的摘要:**拖动时鼠标横向偏移可能改变层级。立即撤销,再沿工作名称列垂直拖动。
- **摘要附近的工作顺序不正确:**展开摘要,检查子工作的范围。摘要及其子工作会作为一个完整区段移动。
- **不能在组件明细中排序:**先退出组件明细显示,再回到普通横道图调整工作顺序。
- **排序后日期没有变化:**这是正常的。排序只改变显示位置;要改变前后顺序和日期,应设置逻辑关系并重新计算。
- **需要按名称、日期等规则统一排序:**使用横道图的排序功能;“上移、下移和拖动”是手工调整,两者用途不同。
