CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

如何建立、比较和审批调整方案

调整方案 R 是从 B+E+F 建立的独立计划副本,用于改变未完成工作的后续安排。建立、编辑和审批 R 都不会修改 B、E、F;只有已审批 R 才能发布新基准。

本例由 B0+E02+F02 建立 R01,把“室内装修”工期由 25 天改为 20 天。

打开调整方案管理

确认 E02 已封存、F02 已生成,单击“项目检查 → 调整优化”。

尚无R方案的调整方案管理

顶部显示当前可用数据链 B0+E02+F02 和数据日期 2026-05-31。

列表各列

列名功能
方案代码、方案名称自动编号 R01、R02 及用户填写的名称。
控制基准、执行批次、预测建立 R 时锁定的 B/E/F 来源。
数据日期来源 E 的统计截止日。
预计完成R 重新计算后的项目完成日期。
状态草稿或已审批。
变化/工作相对 F 日期发生变化的工作数 / 方案总工作数。

管理窗口全部按钮

按钮功能与启用条件
新建 Rxx 调整方案用当前 B+E+F 建立独立草稿,编号自动递增。
F-R 对比比较选中 R 与来源 F 的开始、完成和日期差。
审批方案重新计算并校验草稿 R,审批后锁定只读。
发布新基准把已审批、且来源基准仍为当前控制基准的 R 发布为下一 B。
查看/编辑选中方案草稿可编辑打开;已审批方案只读打开。双击行作用相同。
关闭关闭管理窗口。

建立 R01

  1. 核对顶部数据链为 B0+E02+F02。
  2. 单击“新建 R01 调整方案”。
  3. 在名称提示中输入方案名称并确认;取消则不建立。
  4. 软件进入独立 R01 工作区,标题和状态栏会明确说明来源,且未修改 B/E/F。

在 R 工作区调整

R 工作区沿用计划编制的工作属性、逻辑关系、日历、资源和绘图功能,但编辑对象仅为 R01。

  1. 双击工作 12“室内装修”,打开“工作属性”。
  2. 在“基础属性”页把工期从 25 天改为 20 天。
  3. 单击“确定”,重新计算并保存方案。

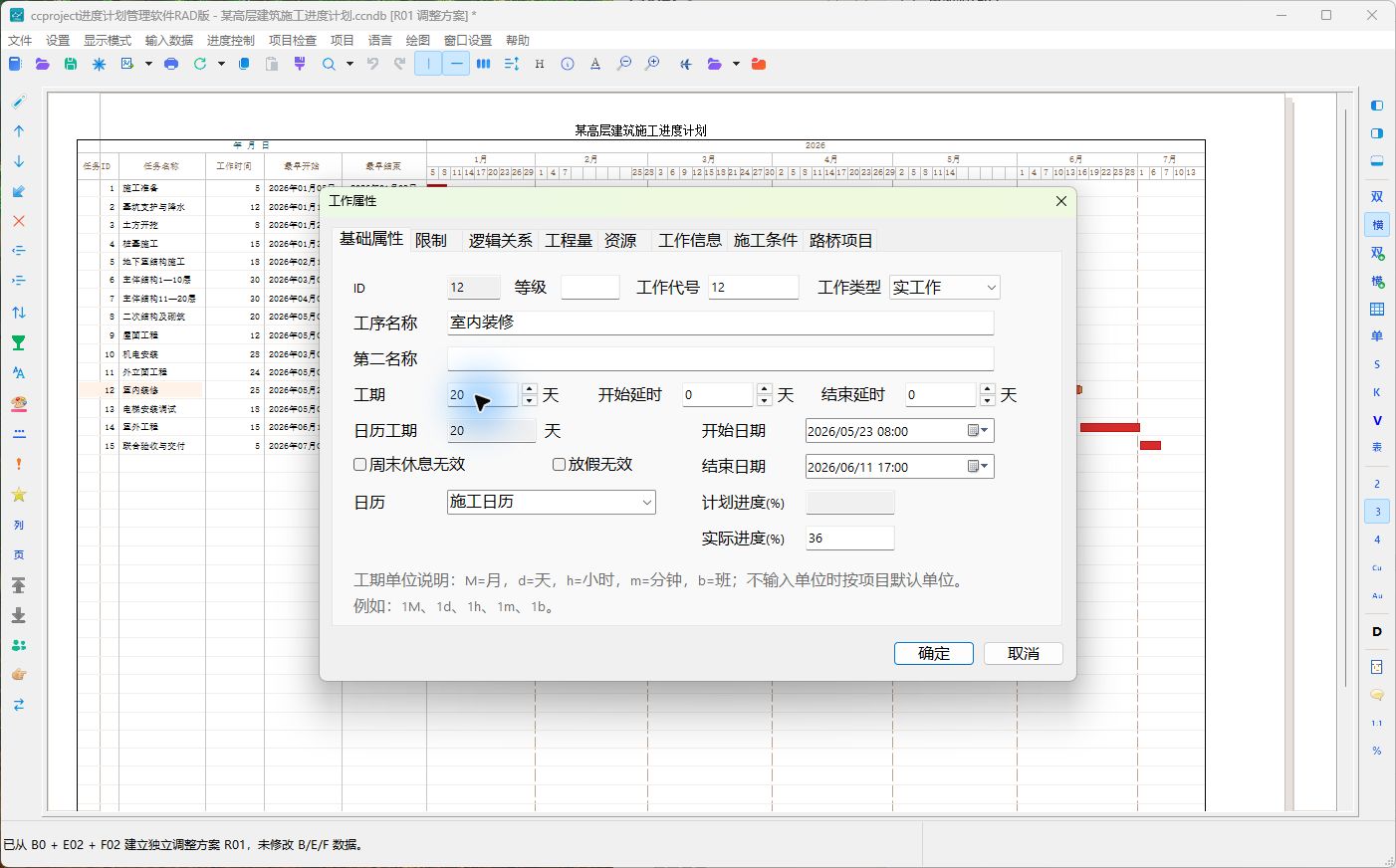

在R01中把室内装修调整为20天

工作属性窗口中的常用按钮:

按钮功能
确定保存当前工作的修改并关闭属性窗口。
取消放弃本次尚未确认的修改。

已经由 E 锁定的实际开始和完成事实应保持不变;重点调整未完成工作的剩余工期、逻辑关系、日历和资源。标题后的星号表示 R 有未保存修改。

草稿方案和变化工作

返回调整方案管理后,R01 显示为草稿,预计完成 2026-07-01,变化/工作为 3/15。

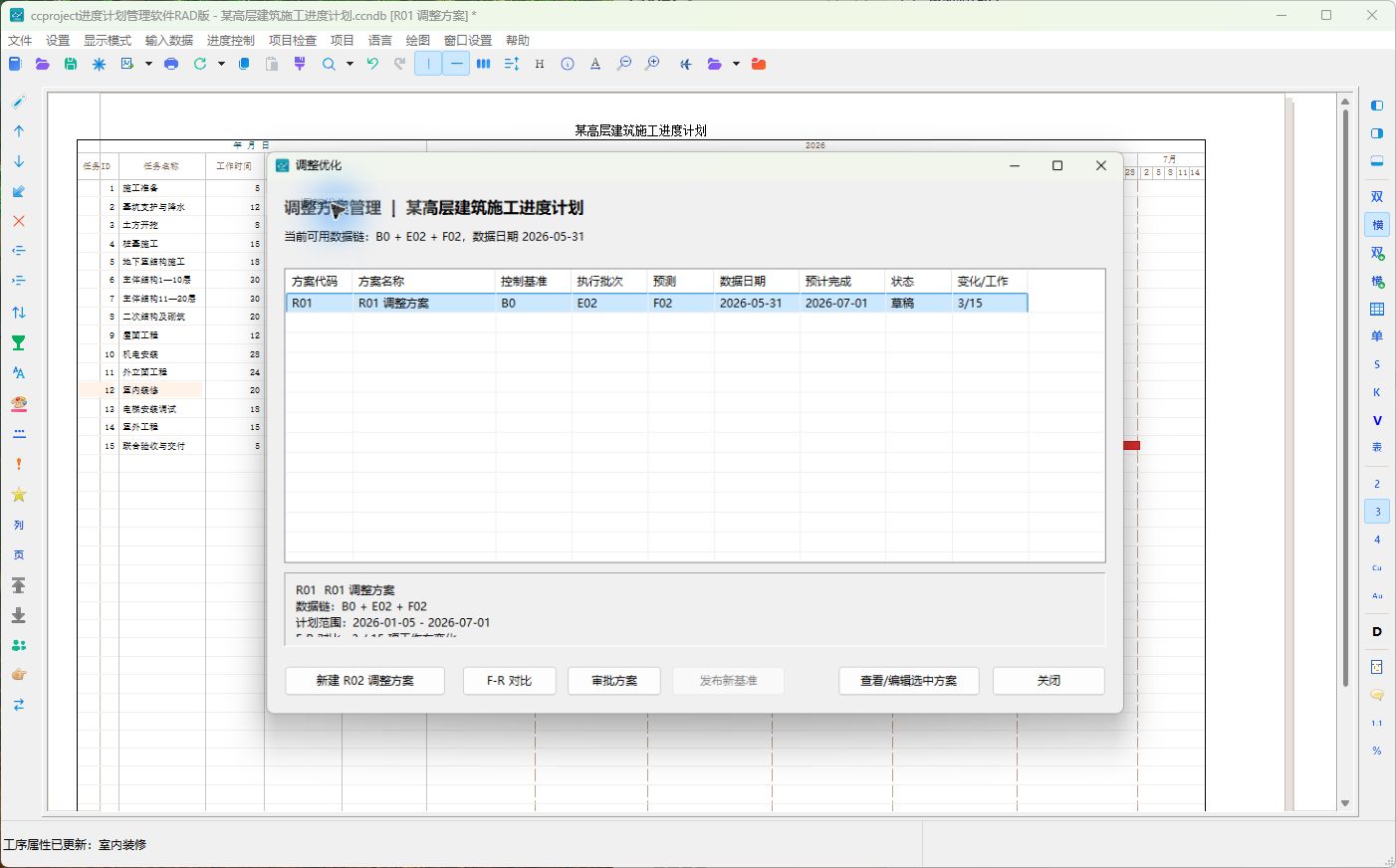

R01草稿

虽然只直接修改了工作 12,但工作 14“室外工程”和工作 15“联合验收与交付”也随前置工作提前,因此共有 3 项日期变化。这说明“变化工作数”包含直接修改及其逻辑影响,不等于人工编辑次数。

查看 F-R 对比

选择 R01,单击“F-R 对比”。

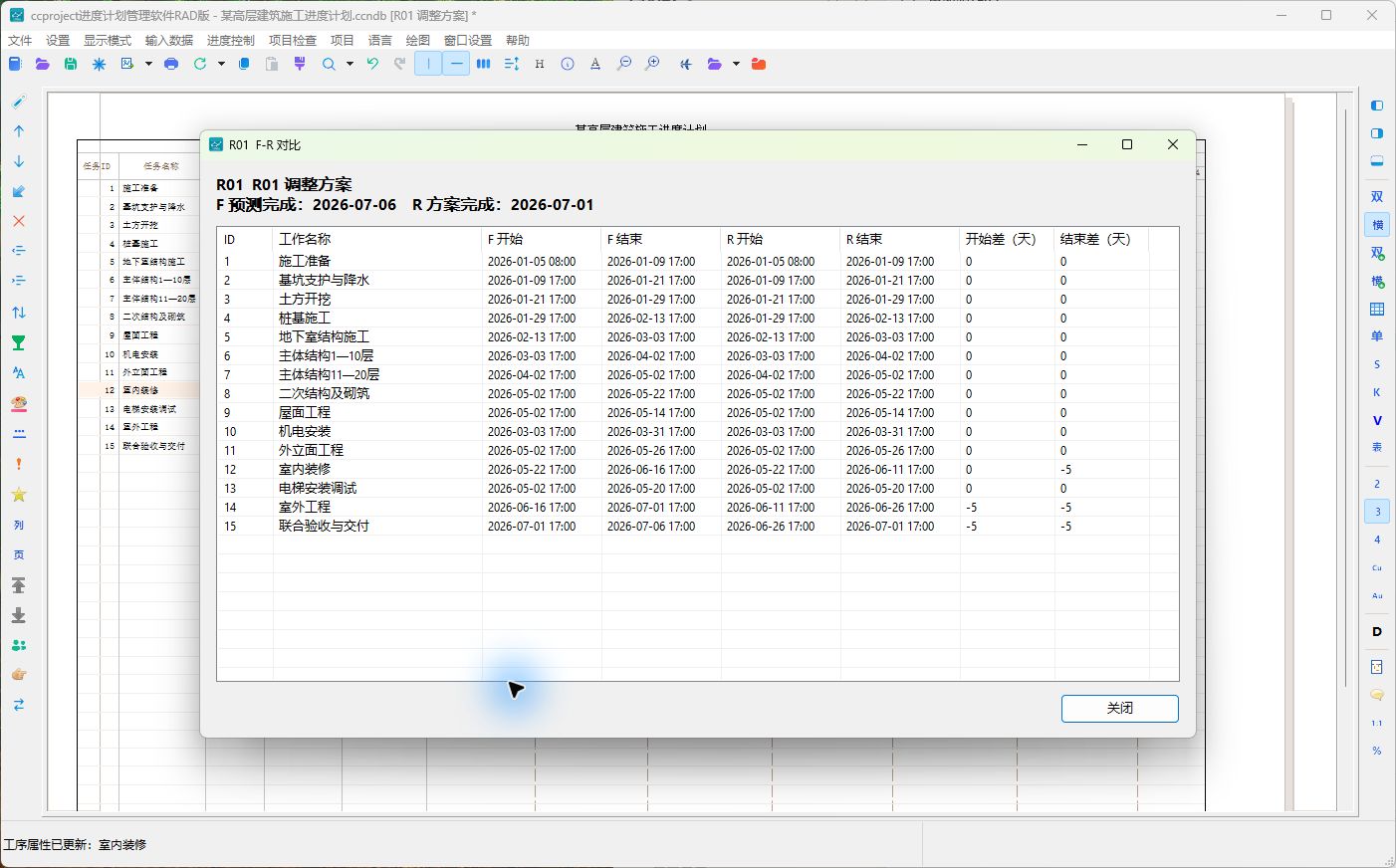

F02与R01对比

列名功能
ID、工作名称标识比较工作。
F 开始、F 结束来源预测 F02 的日期。
R 开始、R 结束R01 重新计算的日期。
开始差、结束差(天)R 相对 F 的提前或推迟;负值表示提前,正值表示推迟。

本例 F02 完成 2026-07-06,R01 完成 2026-07-01。工作 12、14、15 的结束日期均提前 5 天。窗口的“关闭”只返回管理窗口,不改变方案。

审批 R01

审批前必须保存方案、完成计划计算、检查 F-R 差异、关键线路、日历和限制条件,并确认实际事实未被改变。

  1. 选择草稿 R01,单击“审批方案”。
  2. 确认提示中选择 Yes 审批;选择 No 返回继续编辑。
  3. 审批成功后 R01 只读,“审批方案”禁用,“发布新基准”启用。

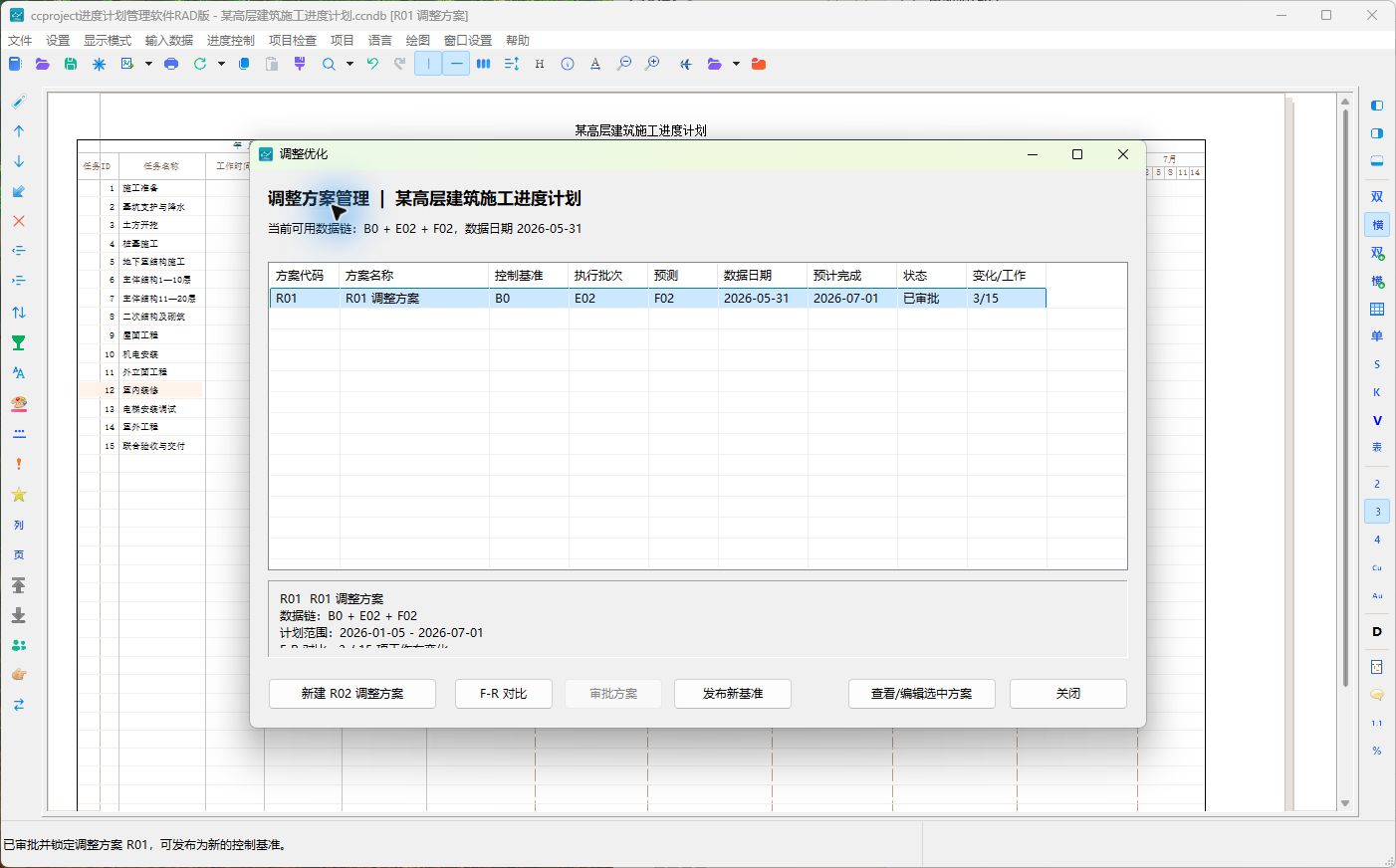

R01审批后的状态

状态规则

状态编辑F-R对比审批发布新基准
草稿 R可以可以可以不可以
已审批 R只读可以不可以符合当前基准来源时可以

如果审批后又发现必须修改,应由最新的 B/E/F 建立新的 R02,不能改写 R01 的审批历史。

检查要点

  1. R 的 B/E/F 来源和数据日期正确。
  2. 直接修改和逻辑传递产生的全部变化都在 F-R 对比中得到解释。
  3. F 预测完成 2026-07-06,R 方案完成 2026-07-01,提前 5 天。
  4. 审批后方案只读,旧 B0、E02、F02 仍可查看。
  5. 只有当前控制基准对应的已审批 R 可以发布新基准。
