CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

为单项工作分配资源

工作分配资源后,软件才能按工作日期生成指定资源图、汇总用量并进行资源优化。

第 1 步:打开工作属性

在双代号网络图中,双击工作箭线中间三分之一的位置,打开“工作属性”。

打开工作属性

第 2 步:进入“资源”页

单击“资源”标签。表格会显示当前工作已经分配的资源、单位、单价、数量和均量。

进入资源页

第 3 步:增加资源行

单击“增加行”,在新行中选择资源名称。没有需要的资源时,单击“资源库”先建立资源,再返回当前工作。

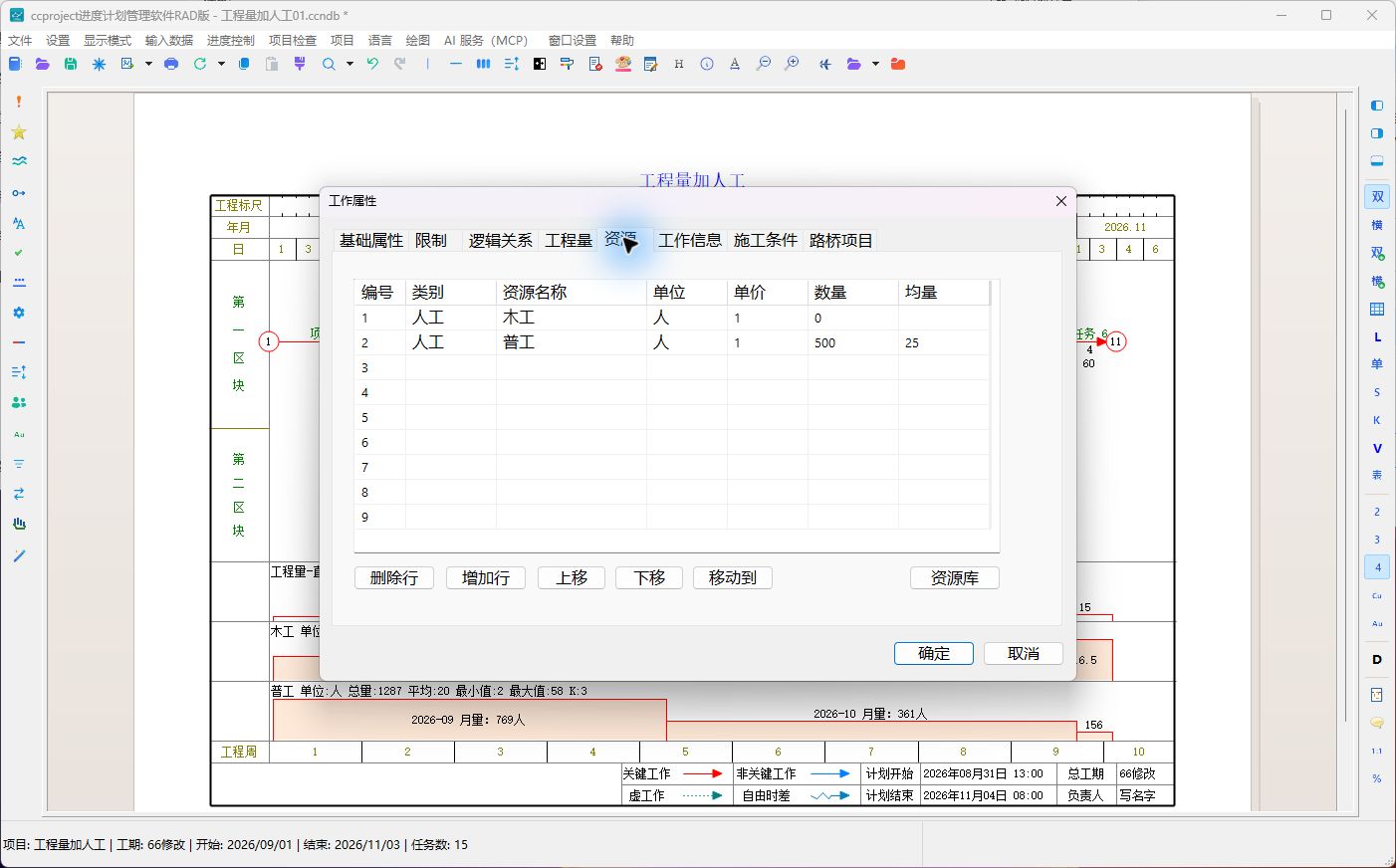

增加工作资源行

第 4 步:填写数量或均量

  • “数量”是工作整个工期内的计划总量;
  • “均量”是平均每天的用量;
  • 总量明确时优先填写数量;
  • 每天人数或台数明确时优先填写均量。

软件会结合工作工期换算总量和均量。填写后核对单位和单价是否从资源库正确带入。

填写资源数量和均量

第 5 步:确定并检查资源图

单击“确定”保存工作属性。打开资源图设置,添加该指定资源,检查图中的总量、平均和最大值是否合理。

在资源图中检查分配结果

按钮说明

按钮作用
增加行给当前工作增加资源
删除行删除当前工作的资源分配,不删除资源库资源
上移、下移、移动到调整资源行顺序
资源库打开项目资源库
确定保存本次修改
取消放弃未确认的修改

注意事项

  • 摘要工作、虚工作、挂起工作、里程碑和辅助工作通常不分配资源。
  • 多项并行工作在同一天的资源量会叠加。
  • 修改工作工期后,应重新检查均量和资源峰值。

需要为多个工作输入资源时,继续阅读批量输入资源用量
