CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

组件的使用SS5

SS5表示前一个工作开始5天后,后一个工作开始。双代号网络图中可以使用组件表达这类搭接关系。

准备两个需要搭接的工作

可以先把任务2绘制在任务1下方,然后再建立搭接关系,这种操作方法最简单。本例中任务1工期为27天,任务2工期为30天。

任务1和任务2尚未建立SS5关系

从任务1拖动到任务2

  1. 把鼠标移动到任务1的工作线上。
  2. 按住鼠标左键。
  3. 拖动到任务2的工作线上,然后放开鼠标左键。

从任务1工作线拖动到任务2工作线

设置SS延时5

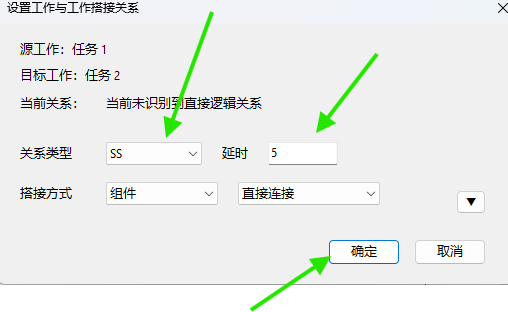

在“设置工作与工作搭接关系”窗口中,将“关系类型”选择为 SS,把“延时”设置为 5,搭接方式使用“组件”,然后单击“确定”。

延时时间通常由软件根据两项工作的开始时间自动计算;如果计算结果与实际要求不一致,也可以手工修改。

设置SS关系、延时5并使用组件搭接

查看SS5搭接结果

确定后,原来的任务1被分成两个组件:前段5天、后段22天;任务2从组件分段节点开始。这表示任务1开始5天后,任务2开始,即SS5逻辑关系。

任务1分成5天和22天并形成SS5关系
